과천지식정보타운 S-3 공정 추이 및 현황
경기 과천에 위치한
현장정보
현장은 세대수 547
착공일 2021-04-14 부터
준공일 2023-12-18 까지
시공업체는 (주)태영건설 로
난방방식은 지역난방 입니다.
| 공급유형 | 공공분양(신혼희망) | 해당동번호 | 301~307동 |
| 착공일 | 2021-04-14 | 준공일 | 2023-12-18 |
| 시공업체 | (주)태영건설 | 난방방식 | 지역난방 |

토지이용계획도 단지배치도 지역위치도 단지조감도
토지이용계획도 단지배치도 지역위치도 단지조감도는 다음과 같습니다.

단지 배치도에 따르면 해당 단지는 7개동으로 구성된 단지입니다.

현재공정율
현재공정율은 99.4% 로 공사현황으로는 준공청소 및 공종별 잔손보기 등의 작업을 진행중입니다.

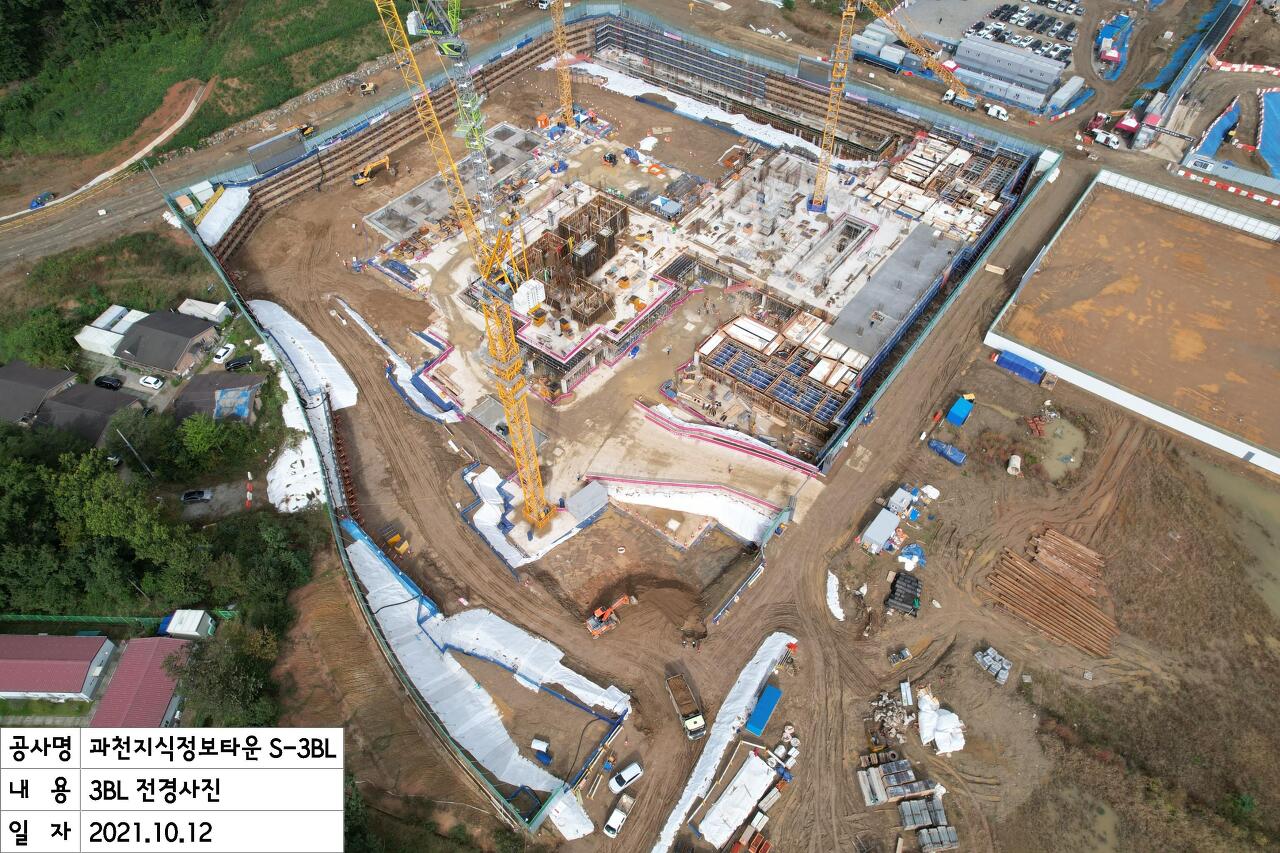

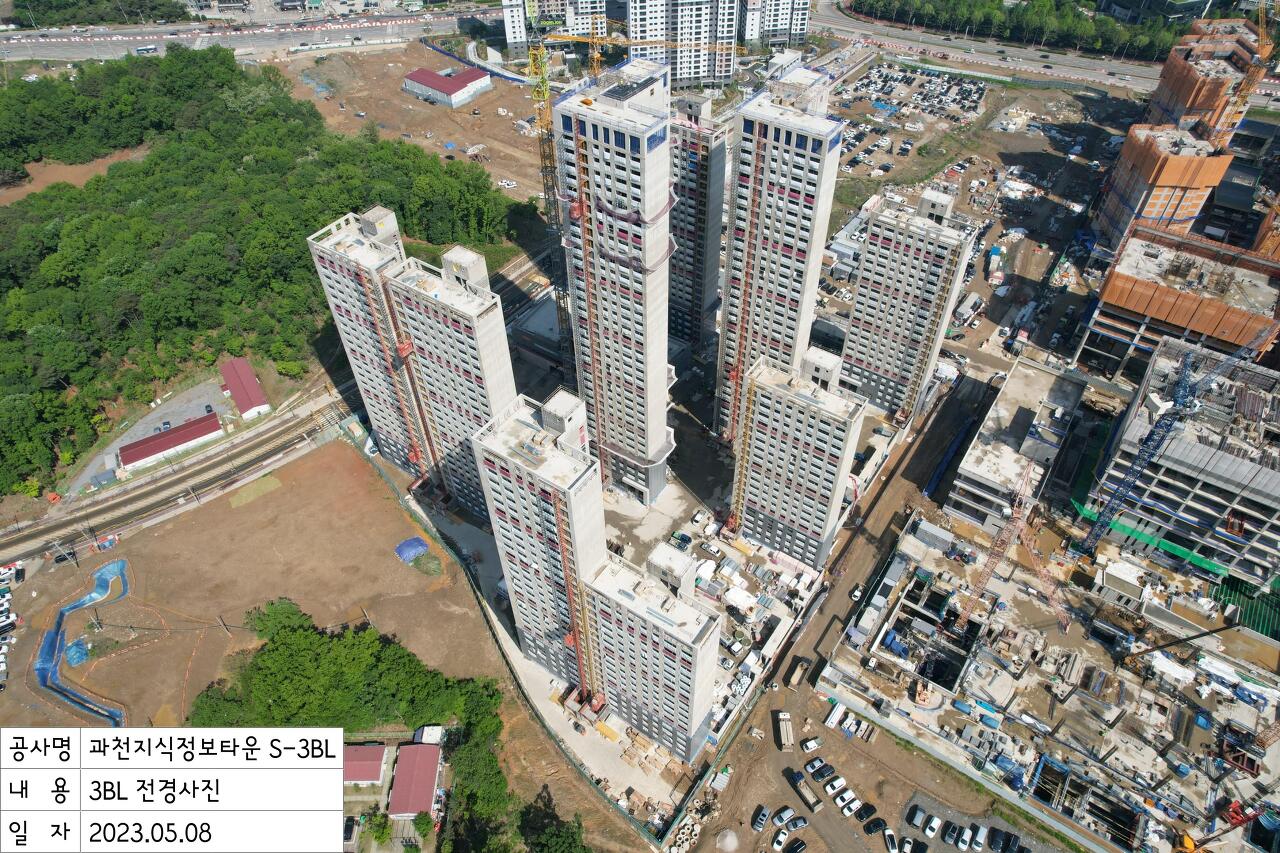

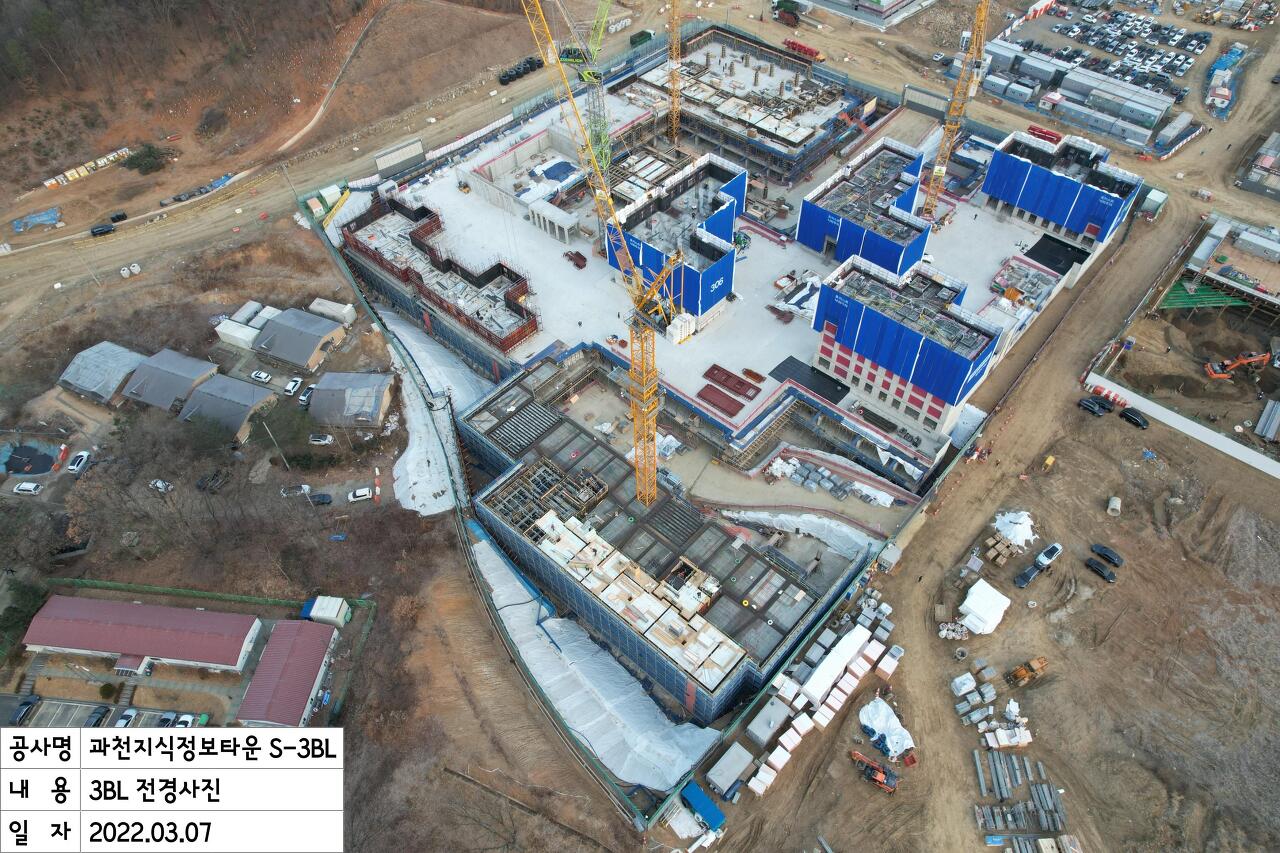

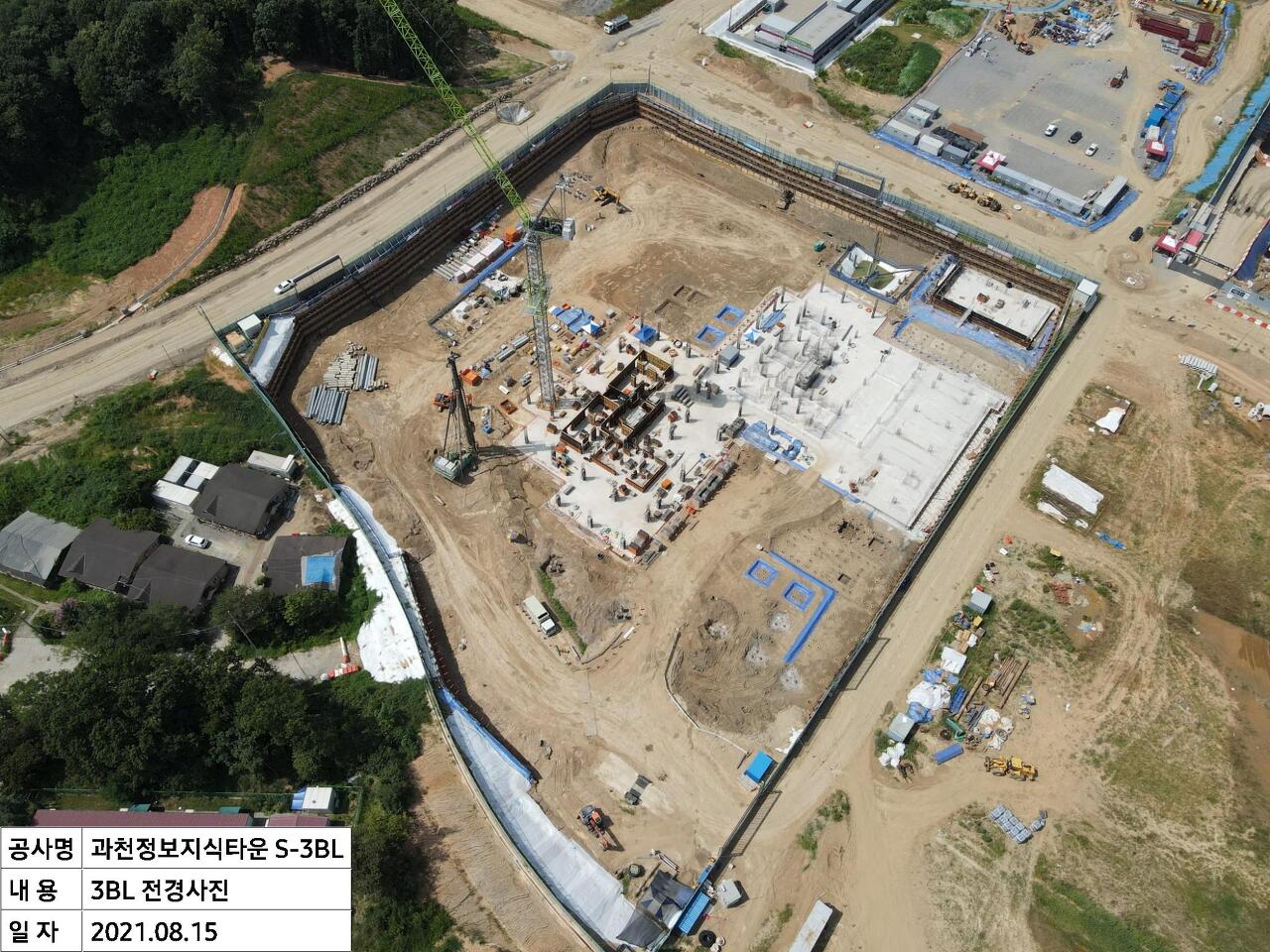

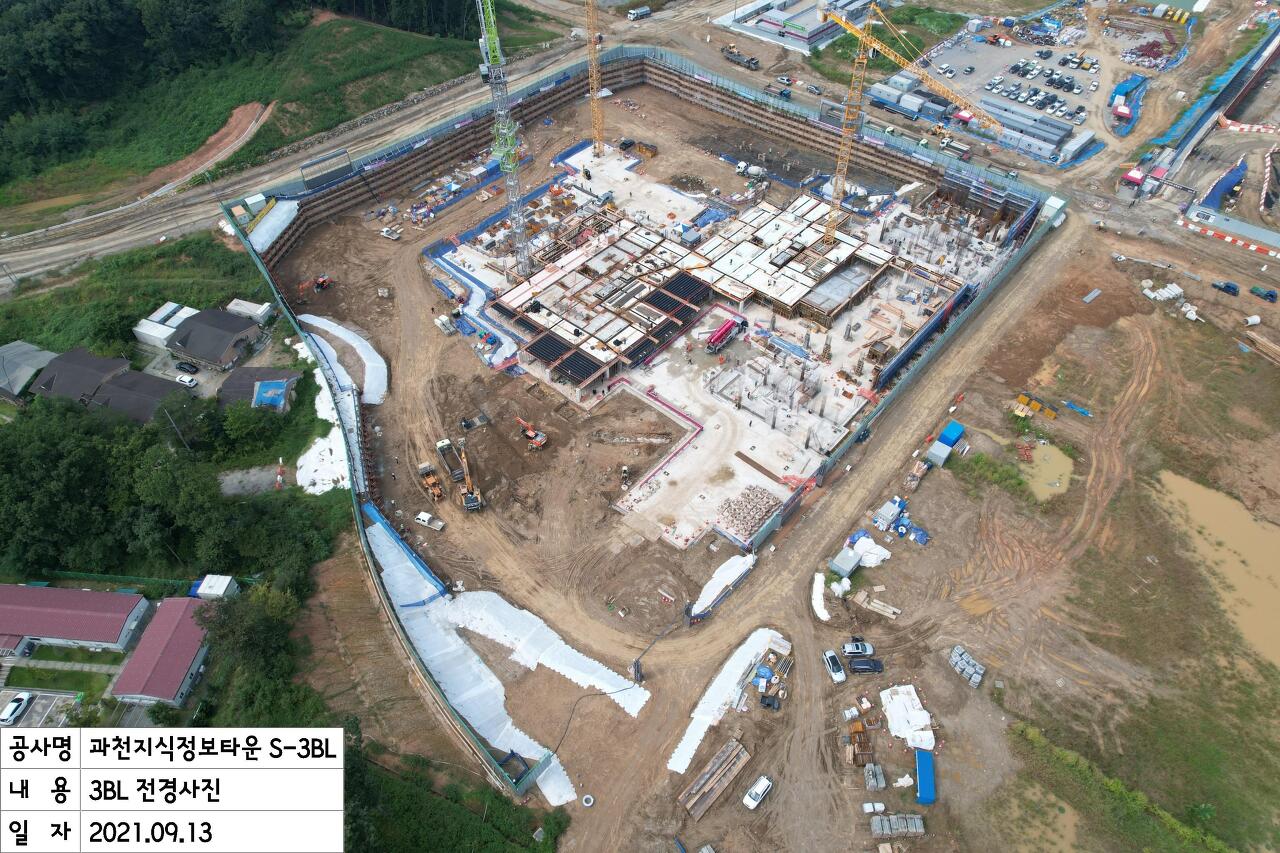

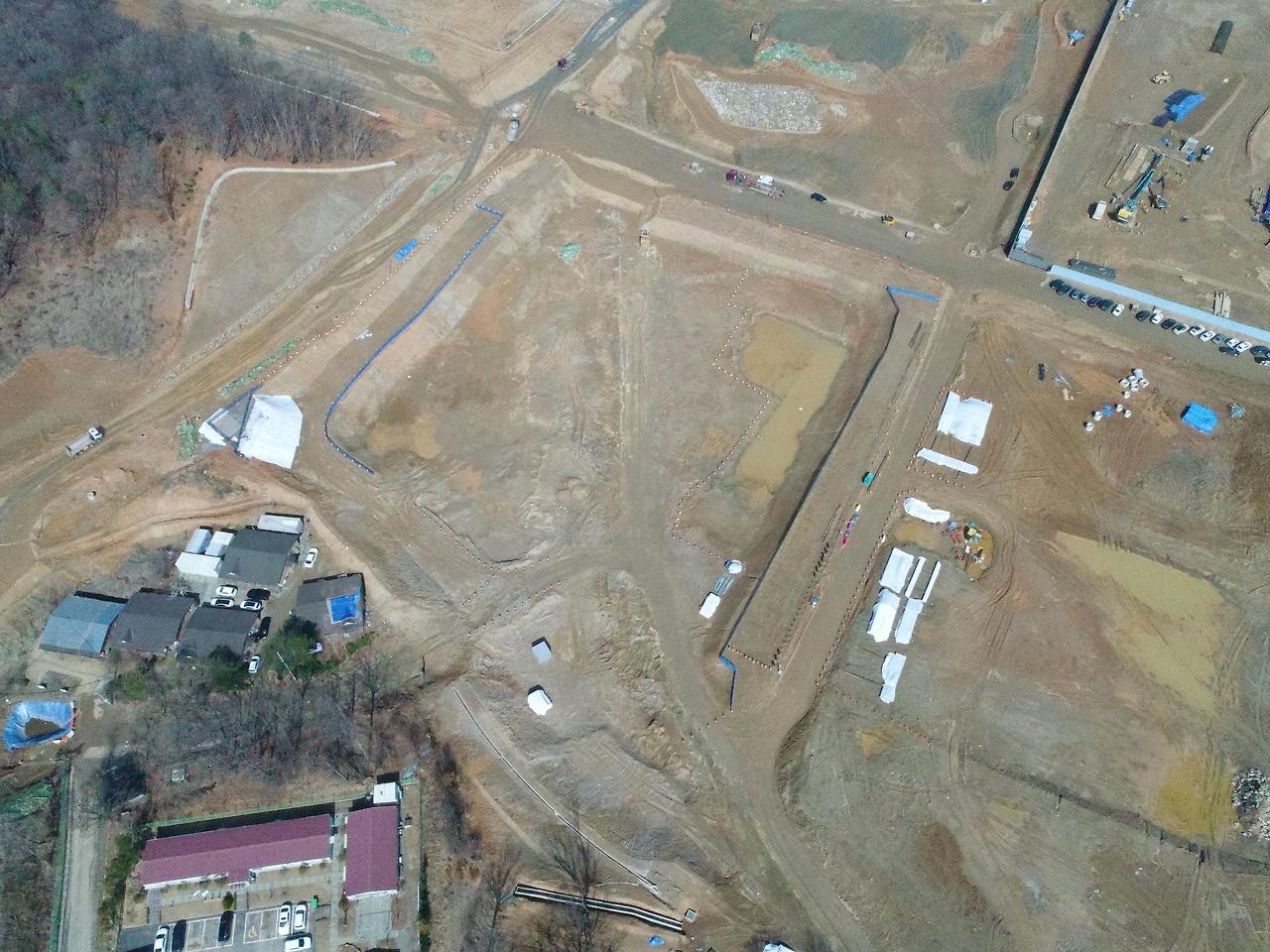

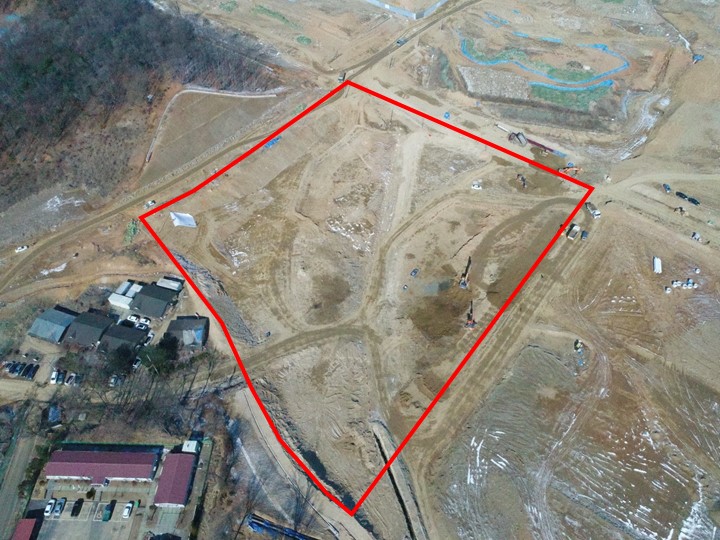

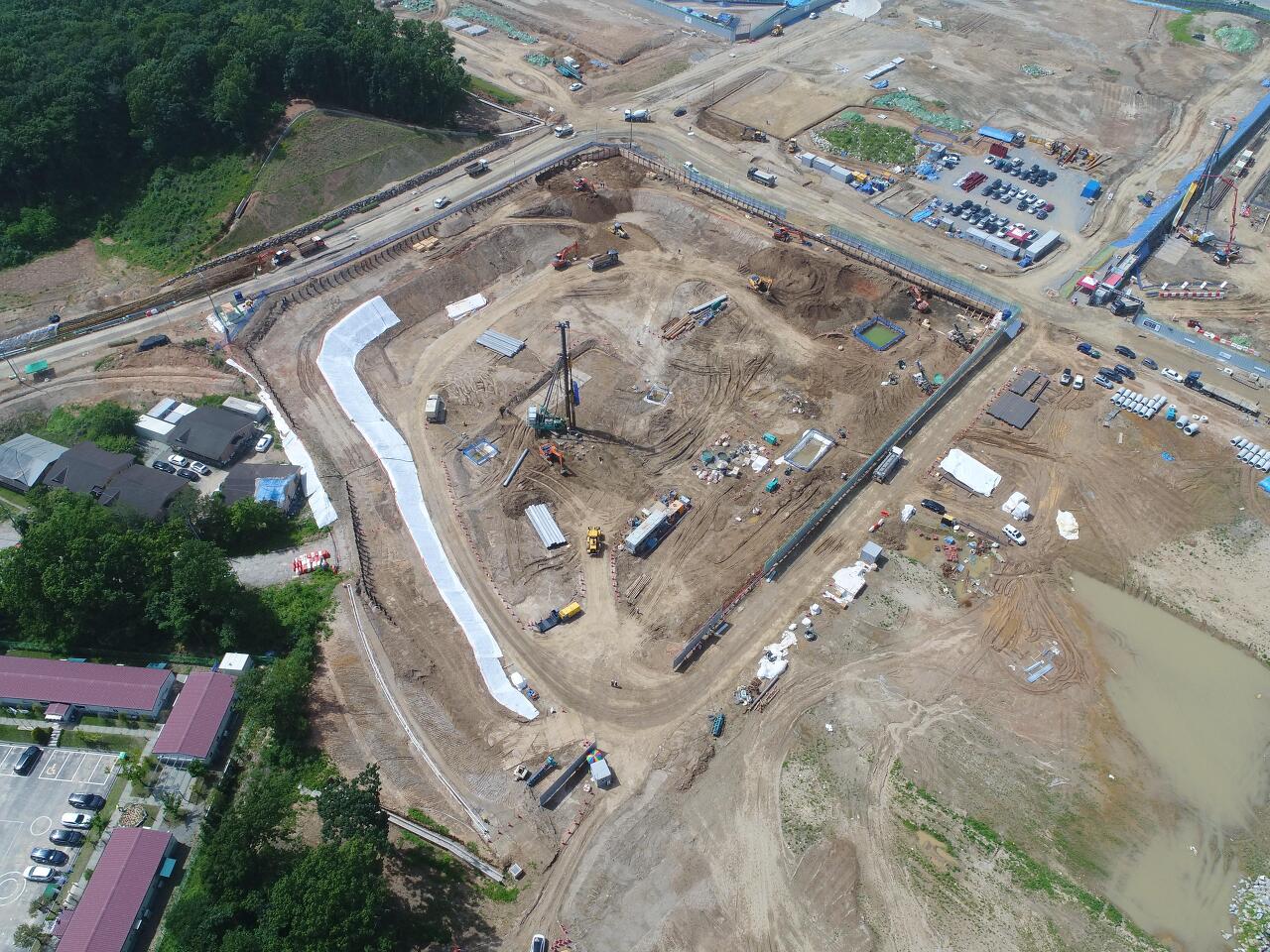

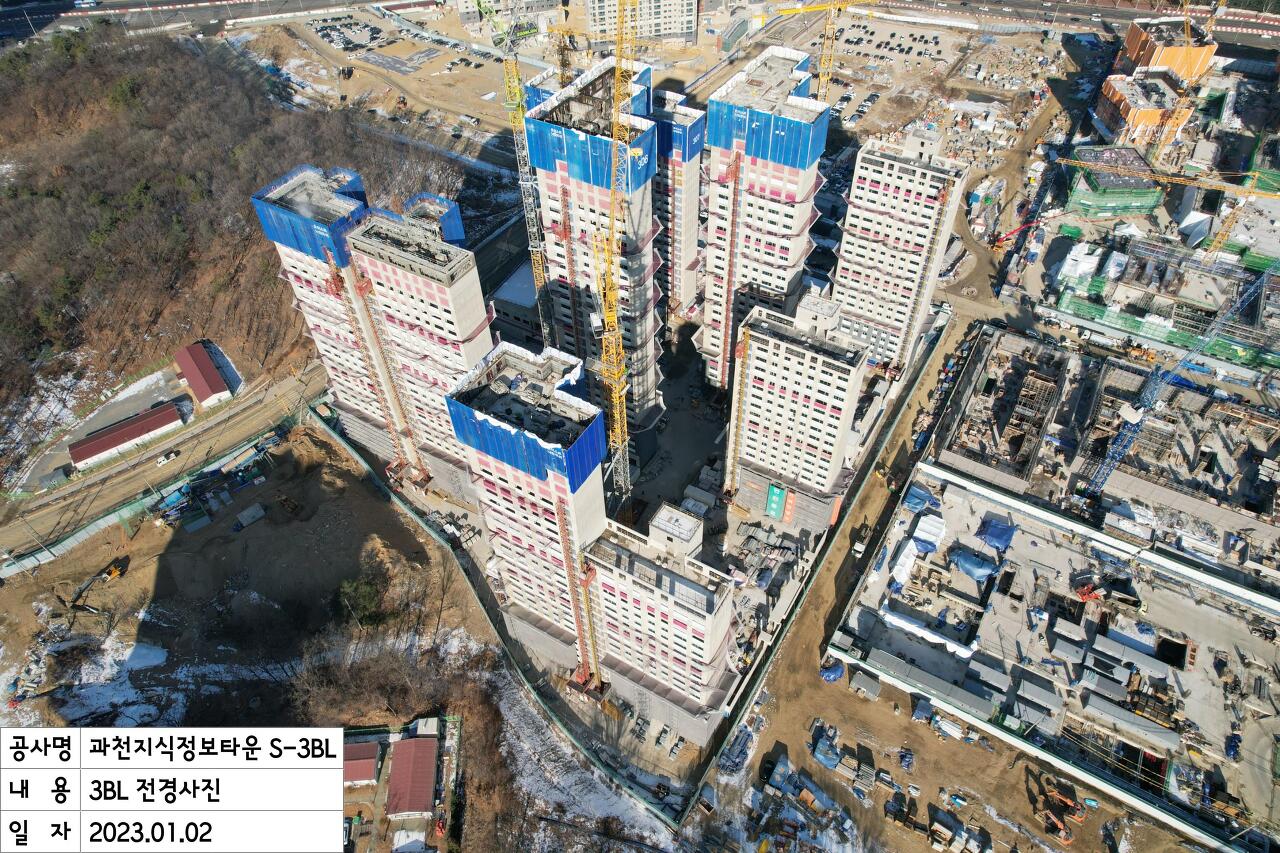

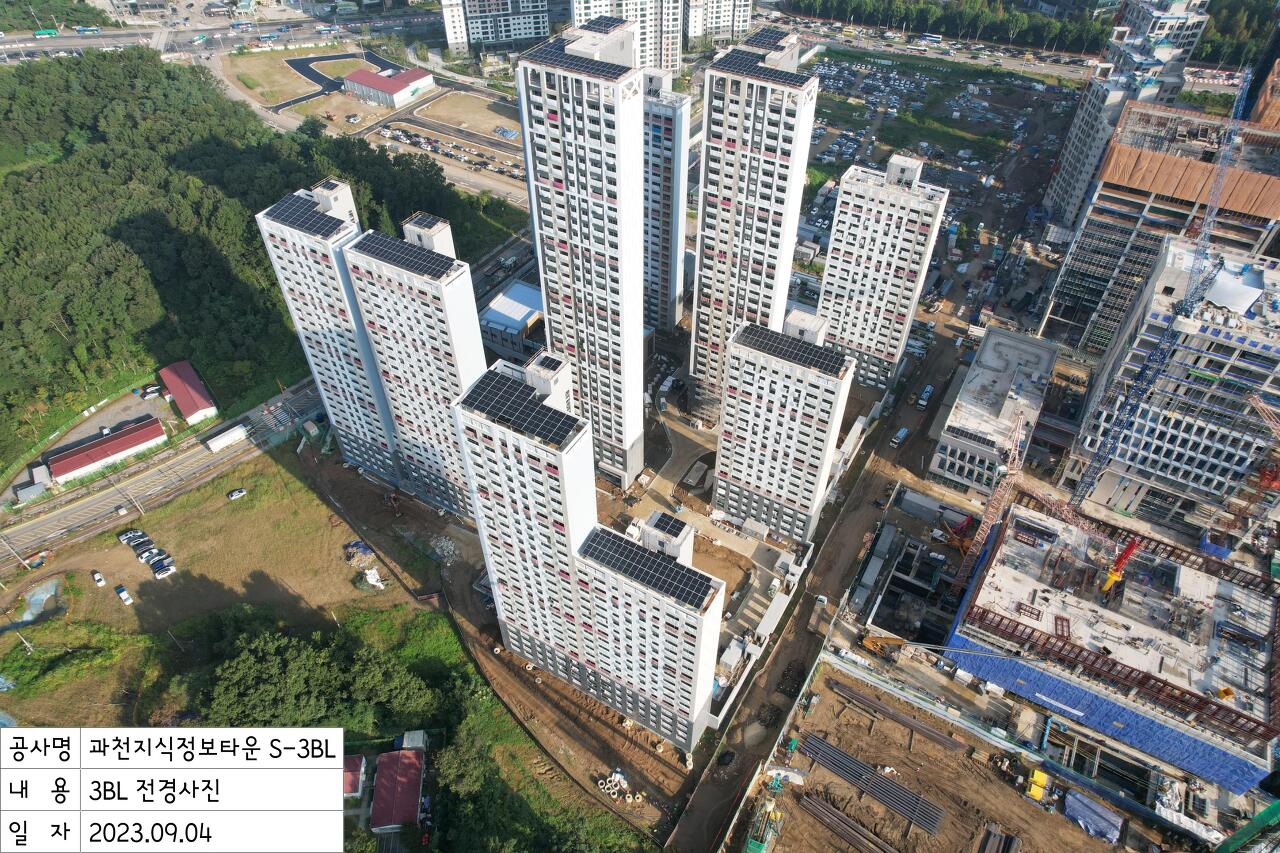

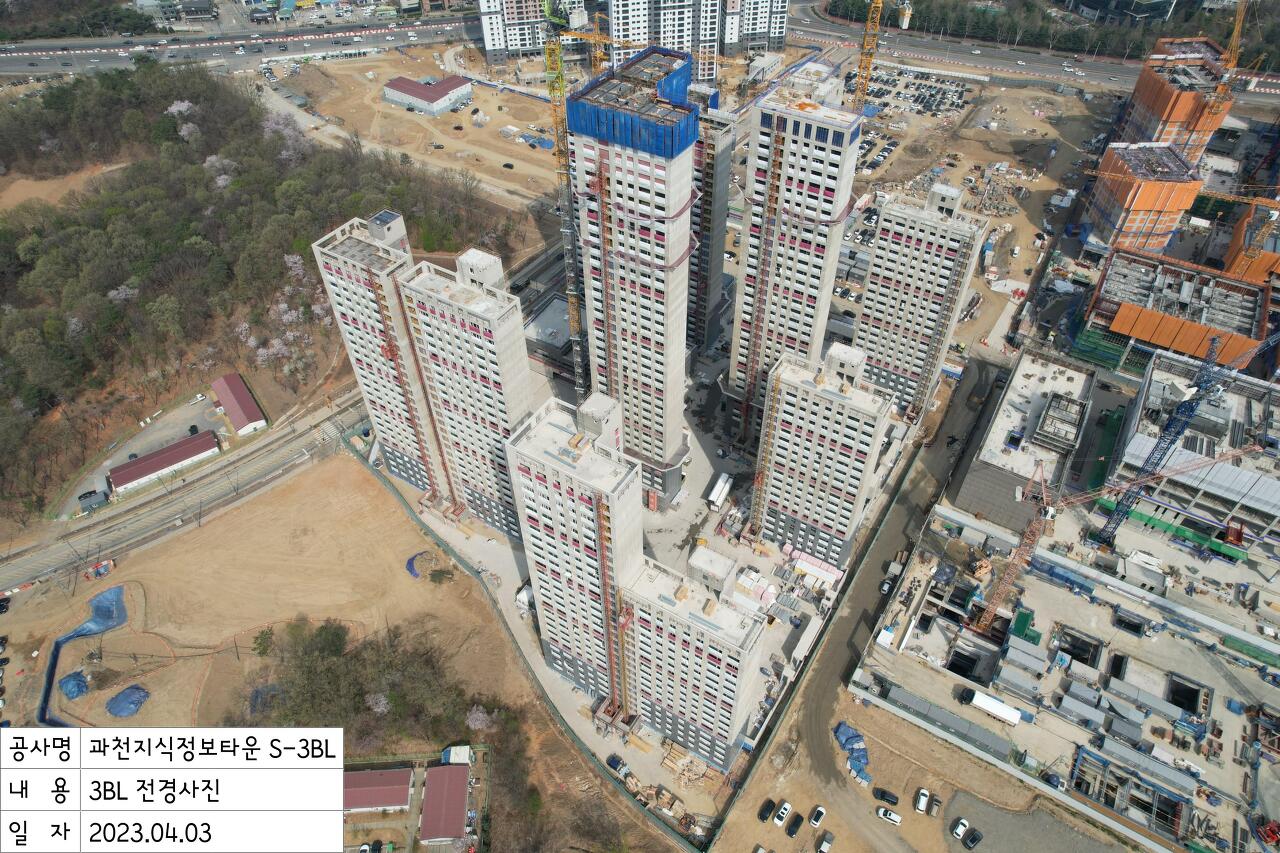

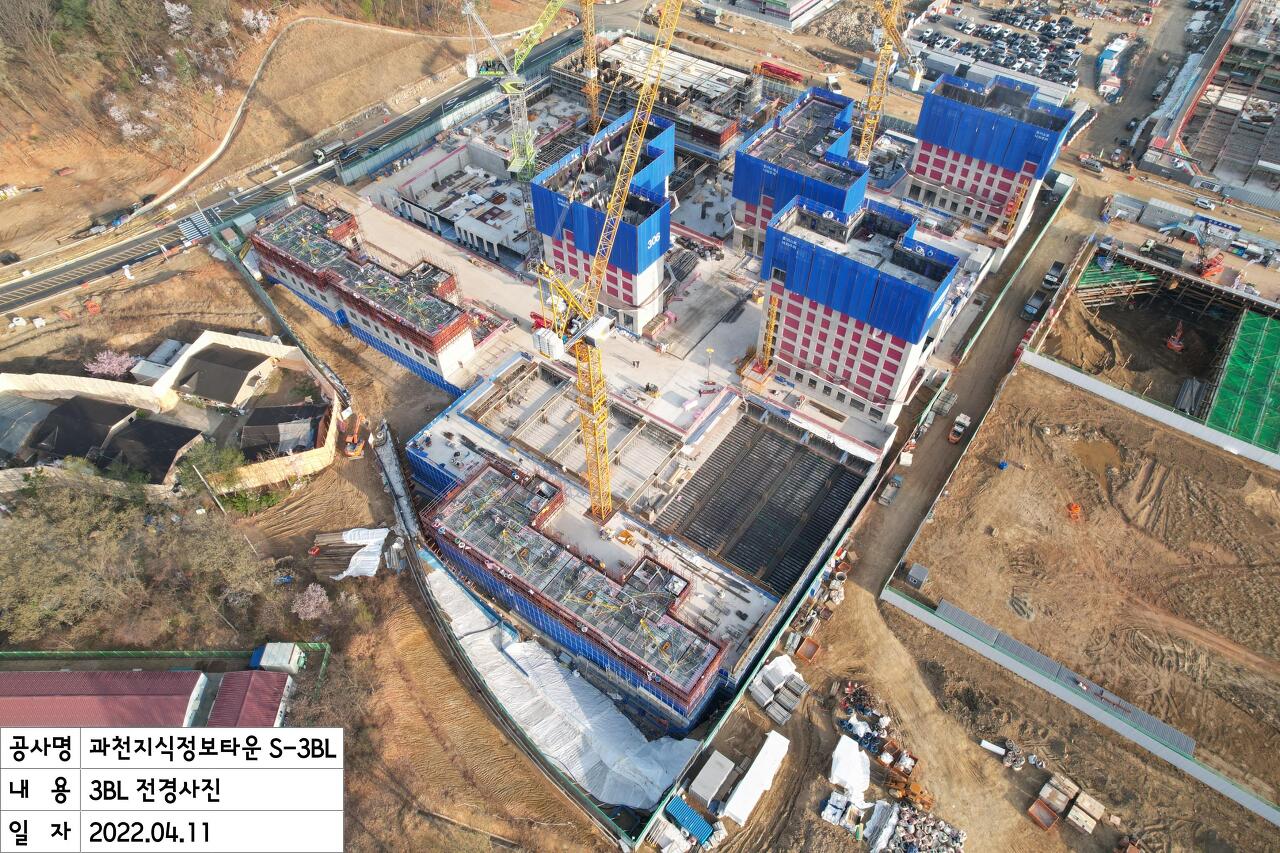

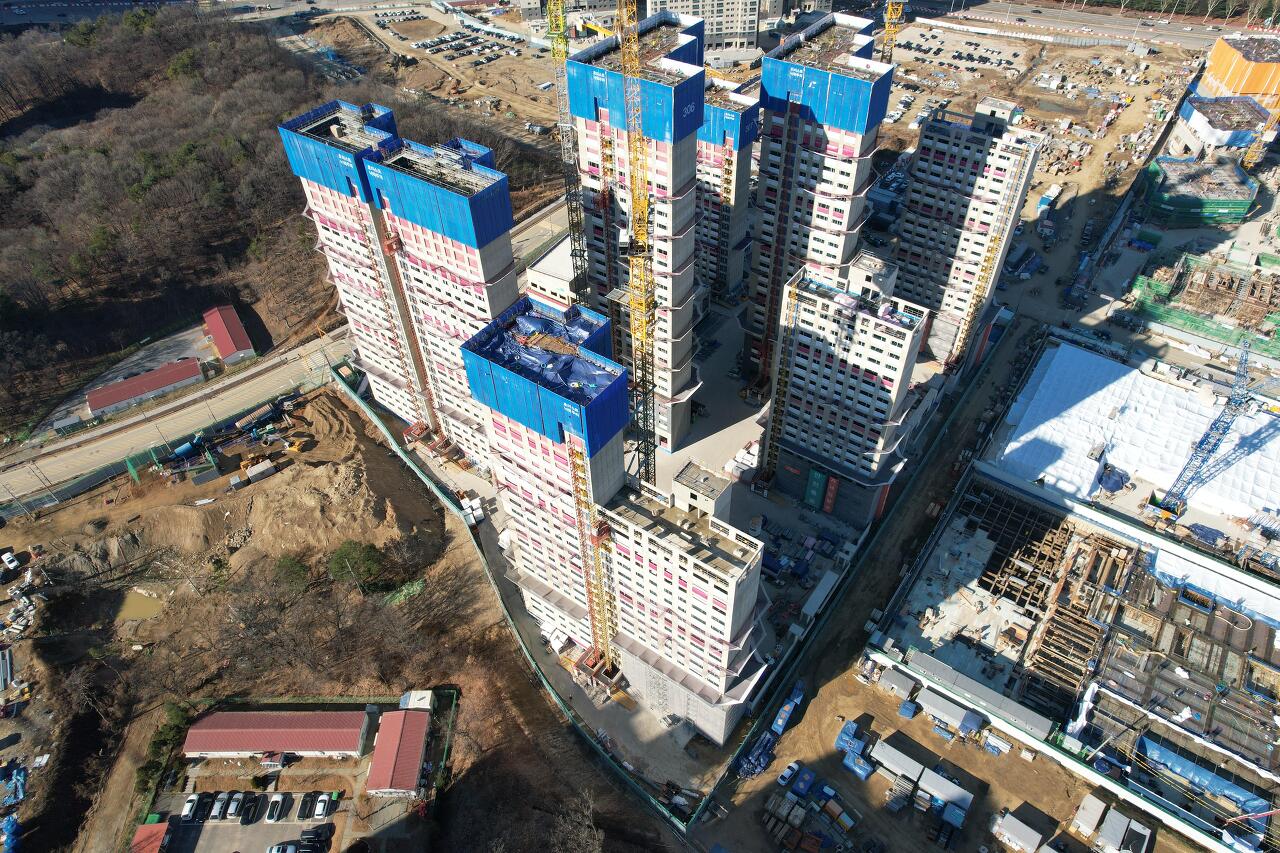

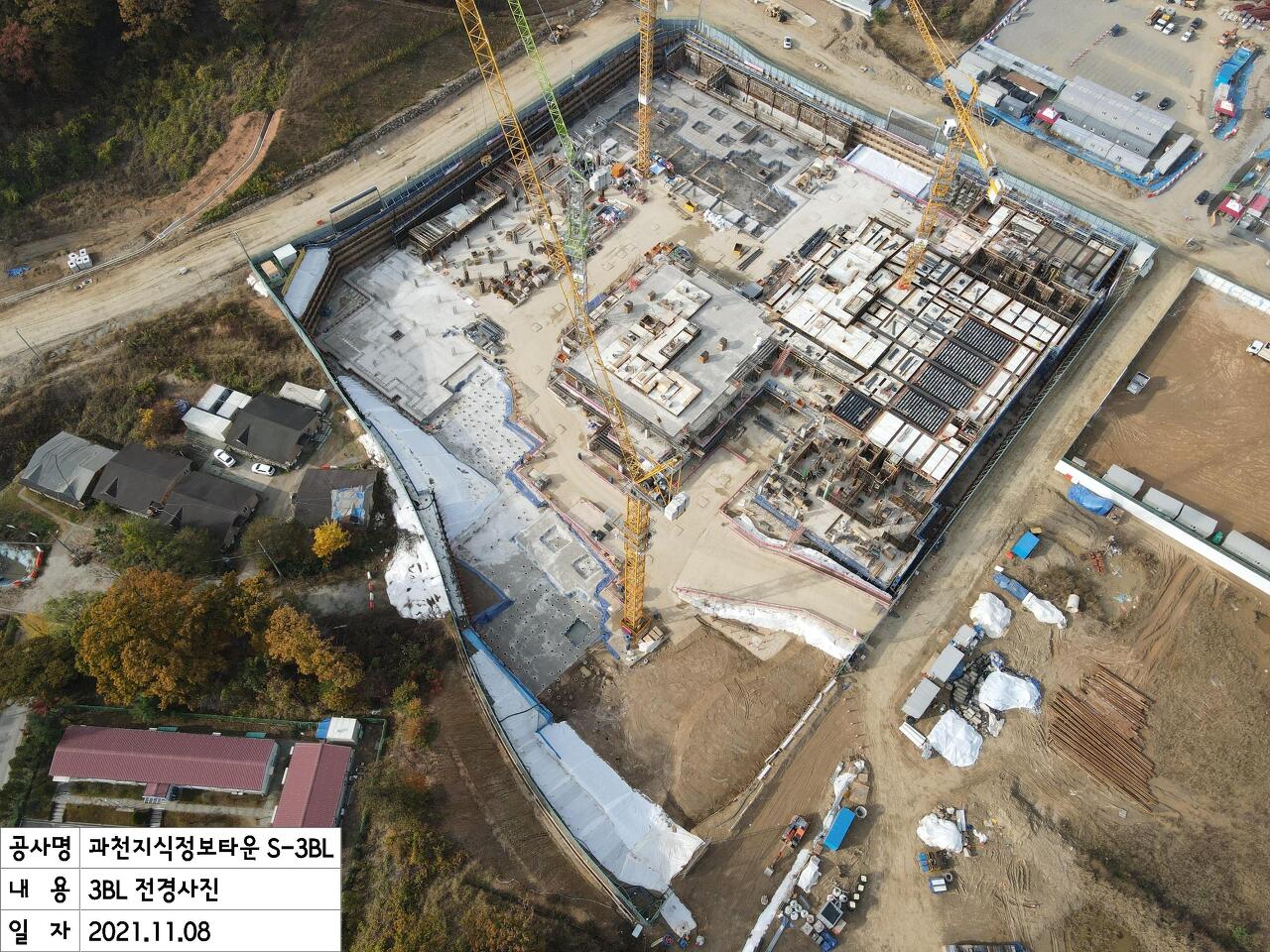

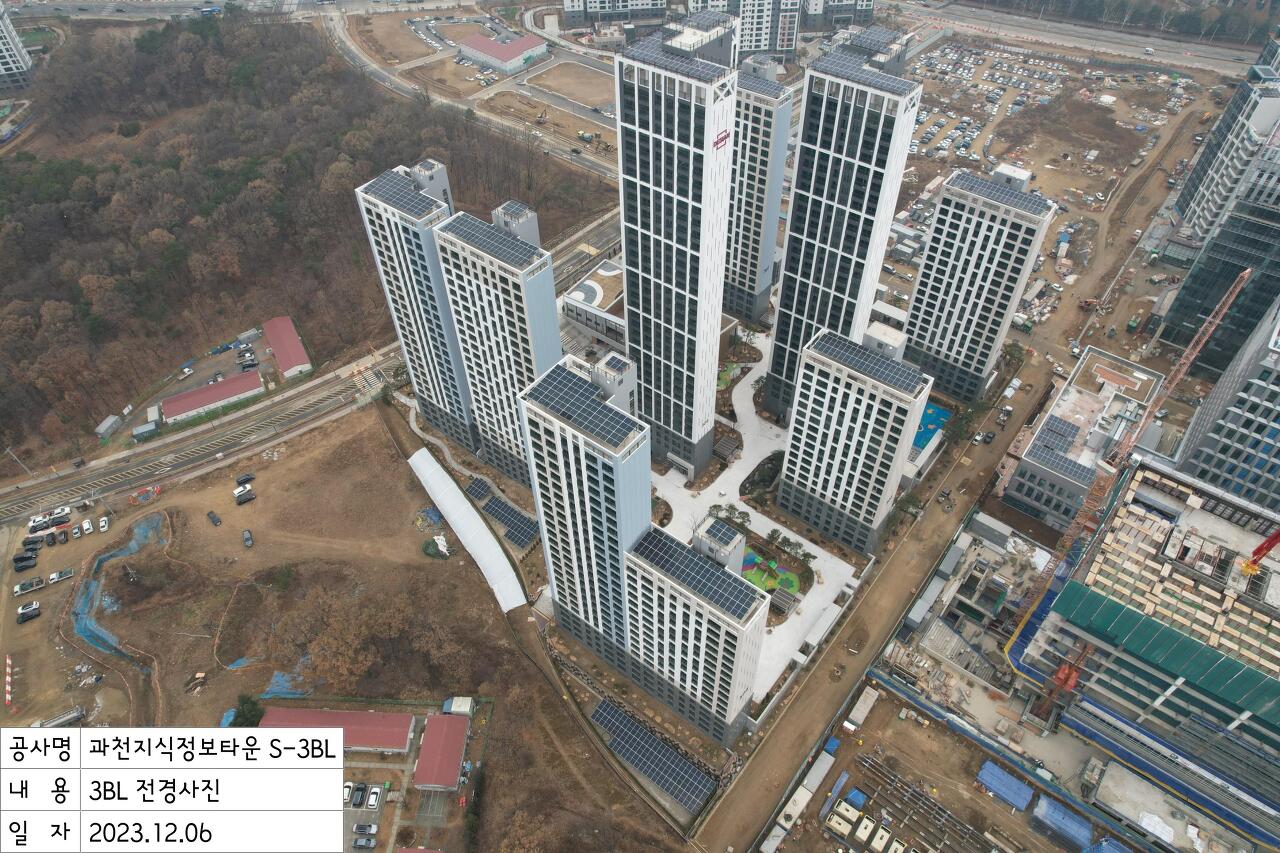

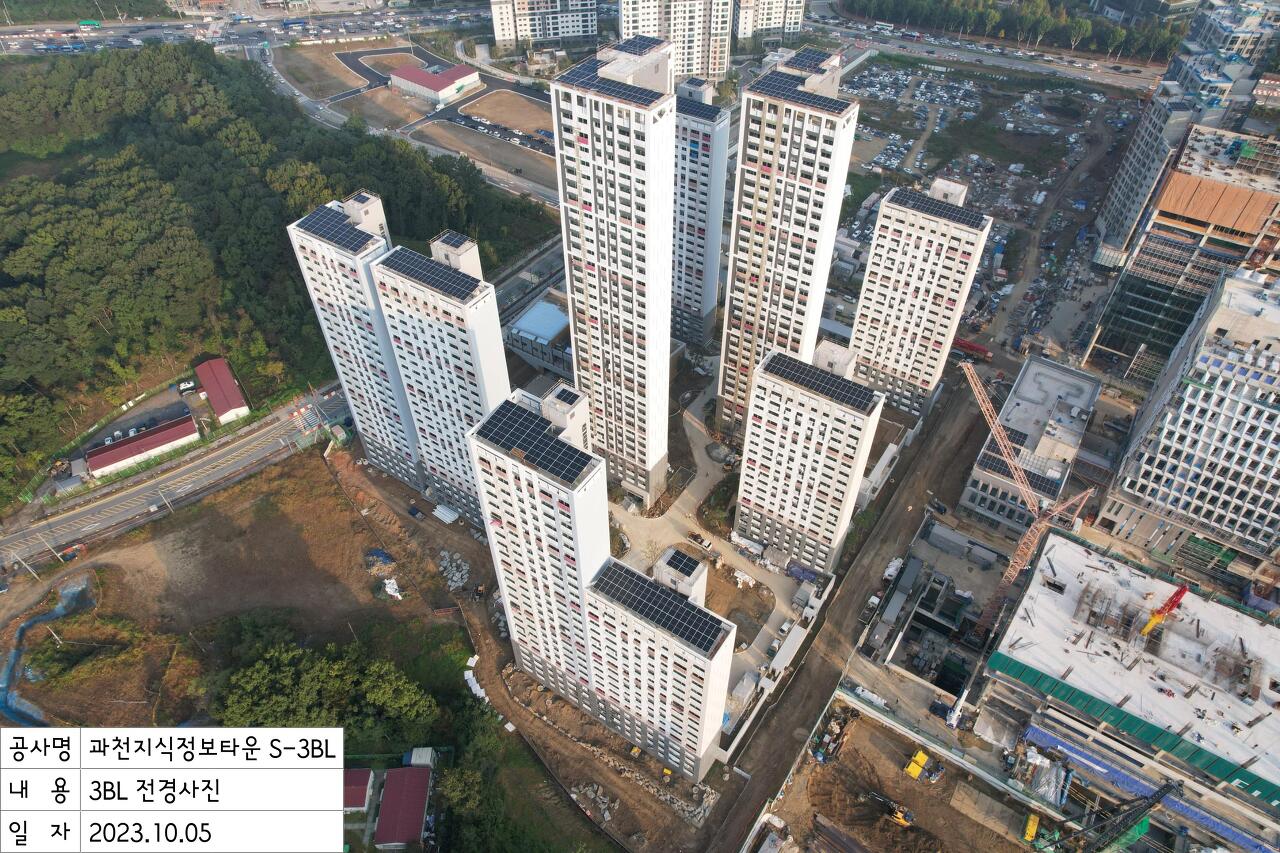

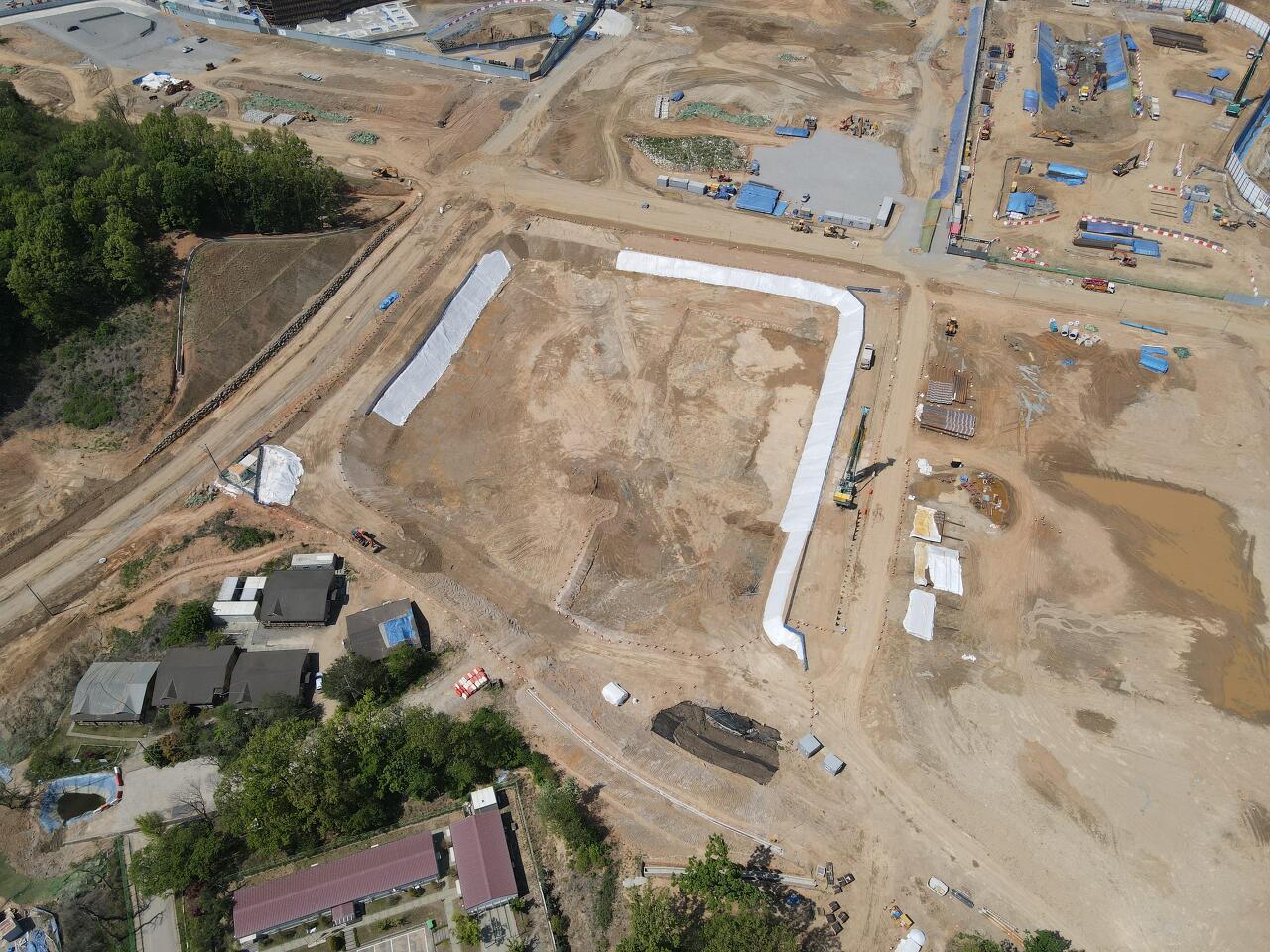

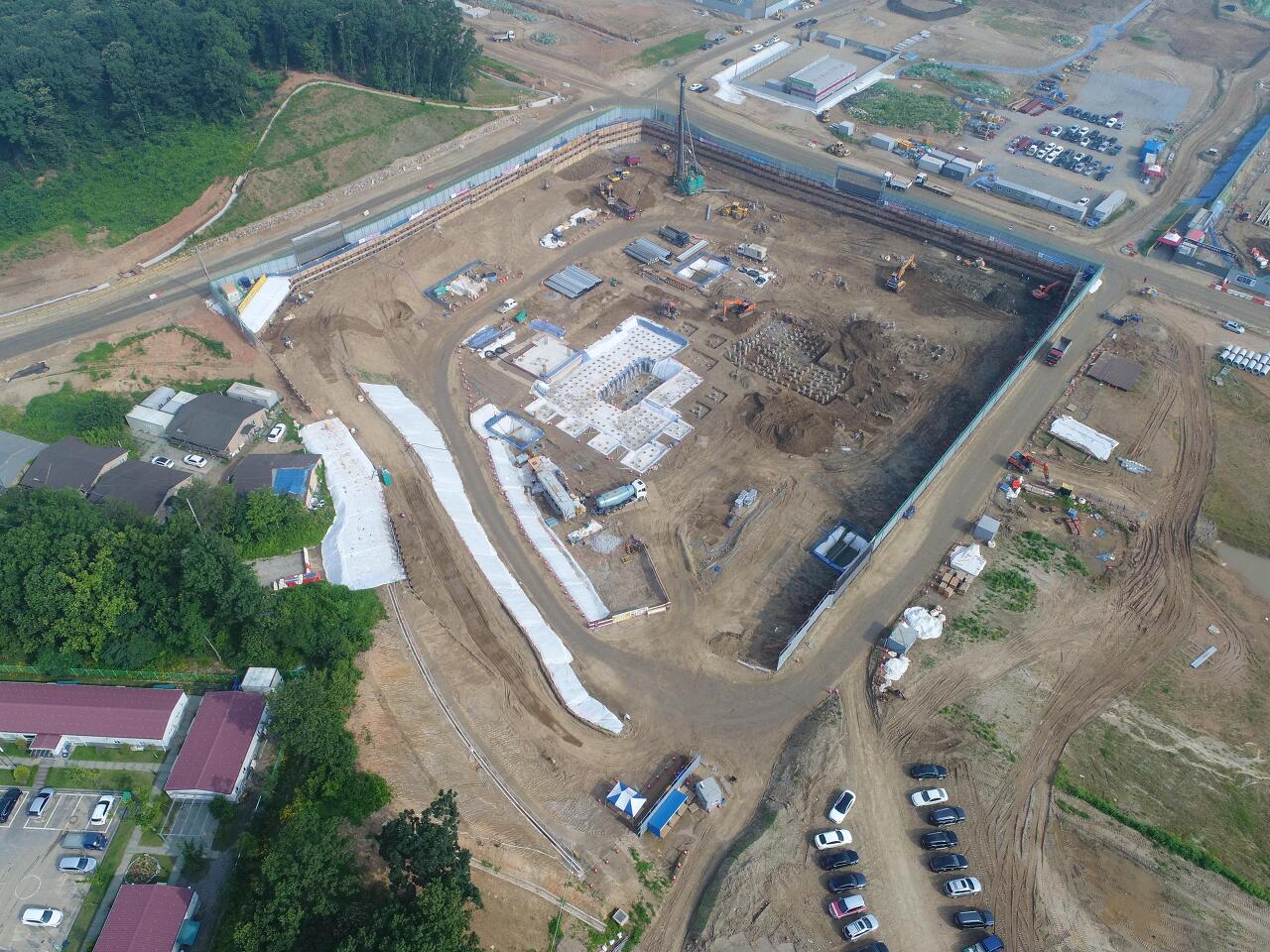

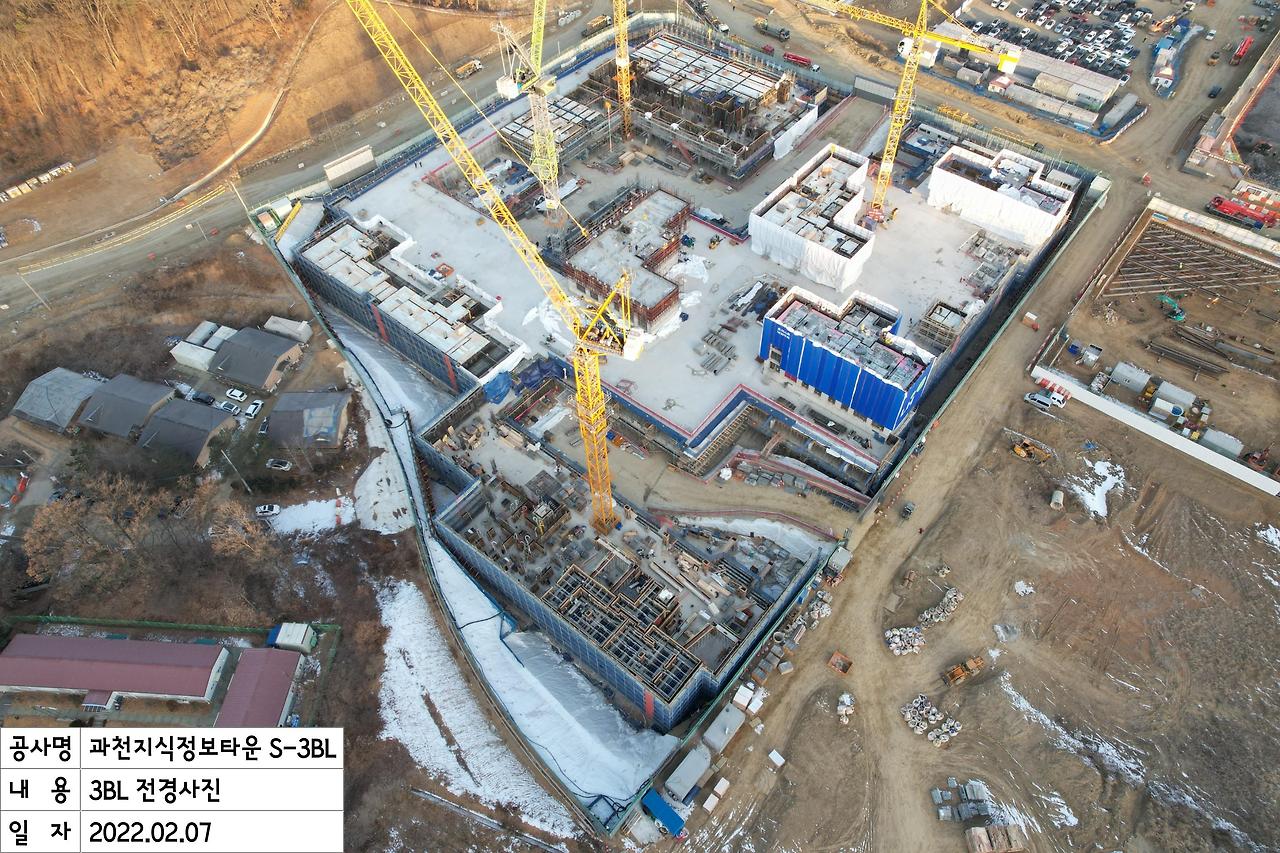

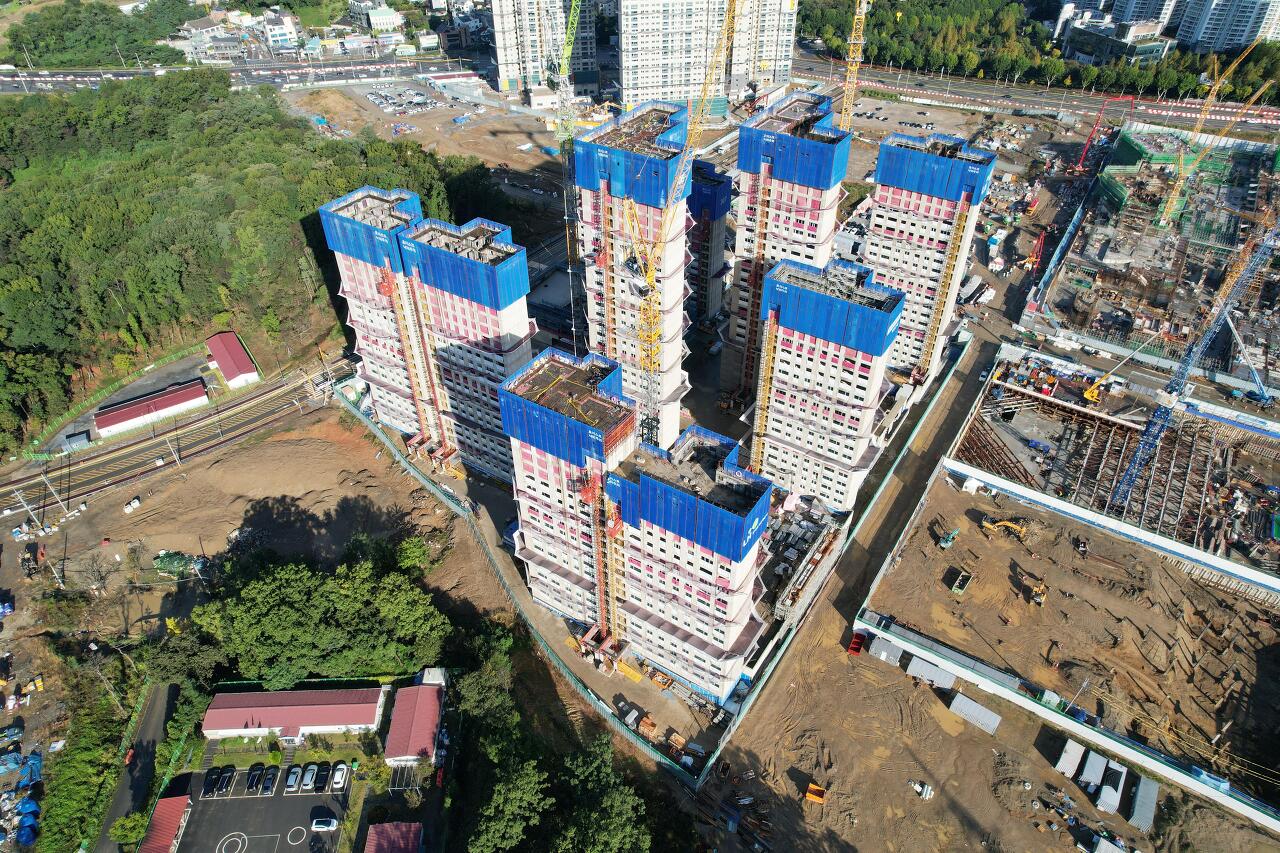

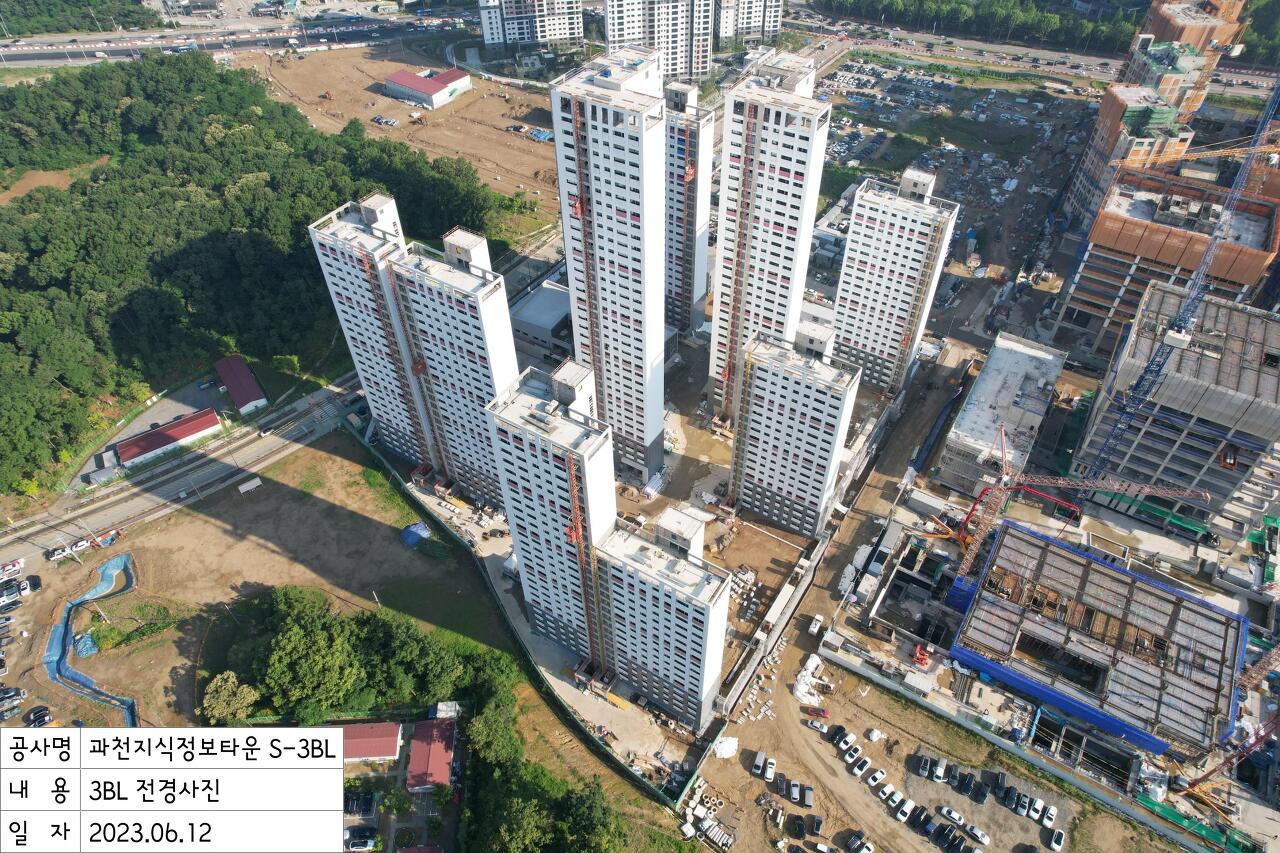

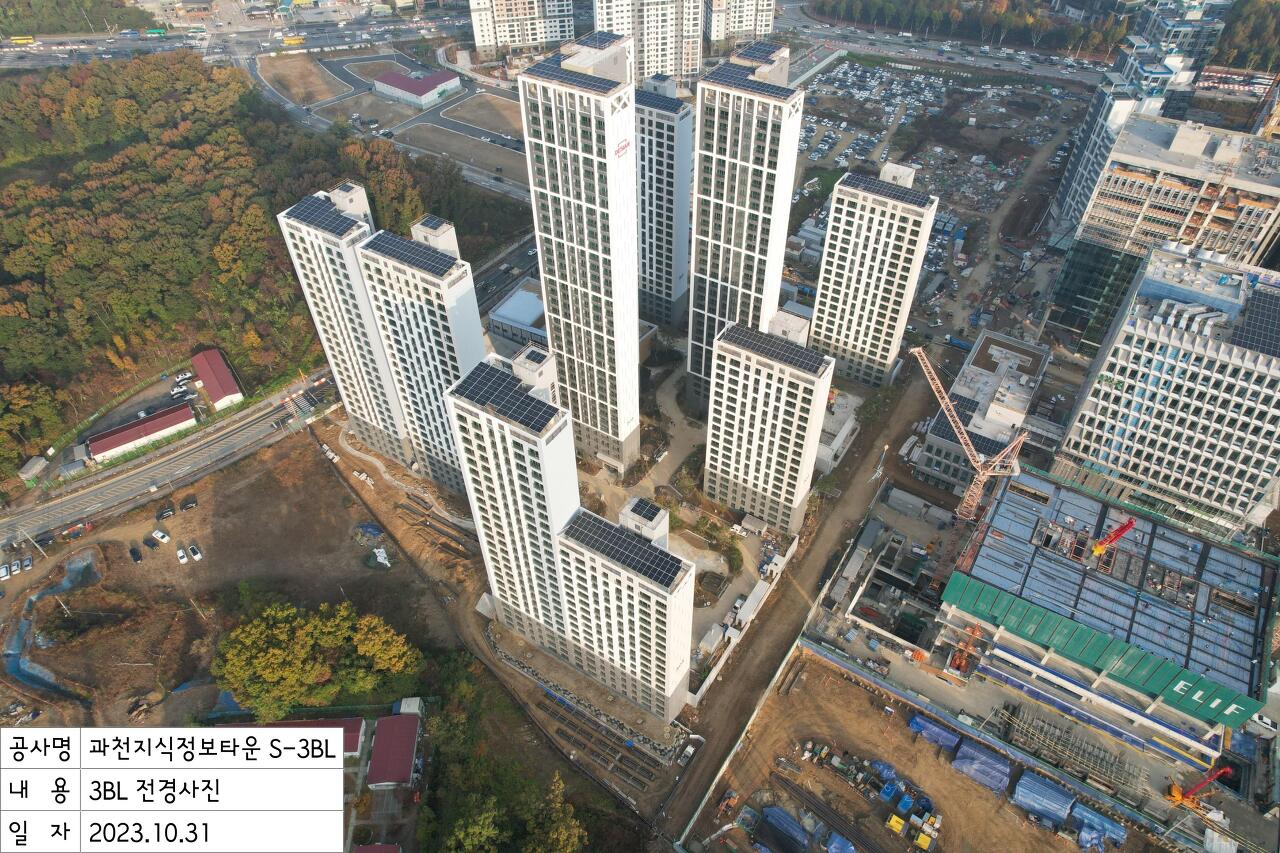

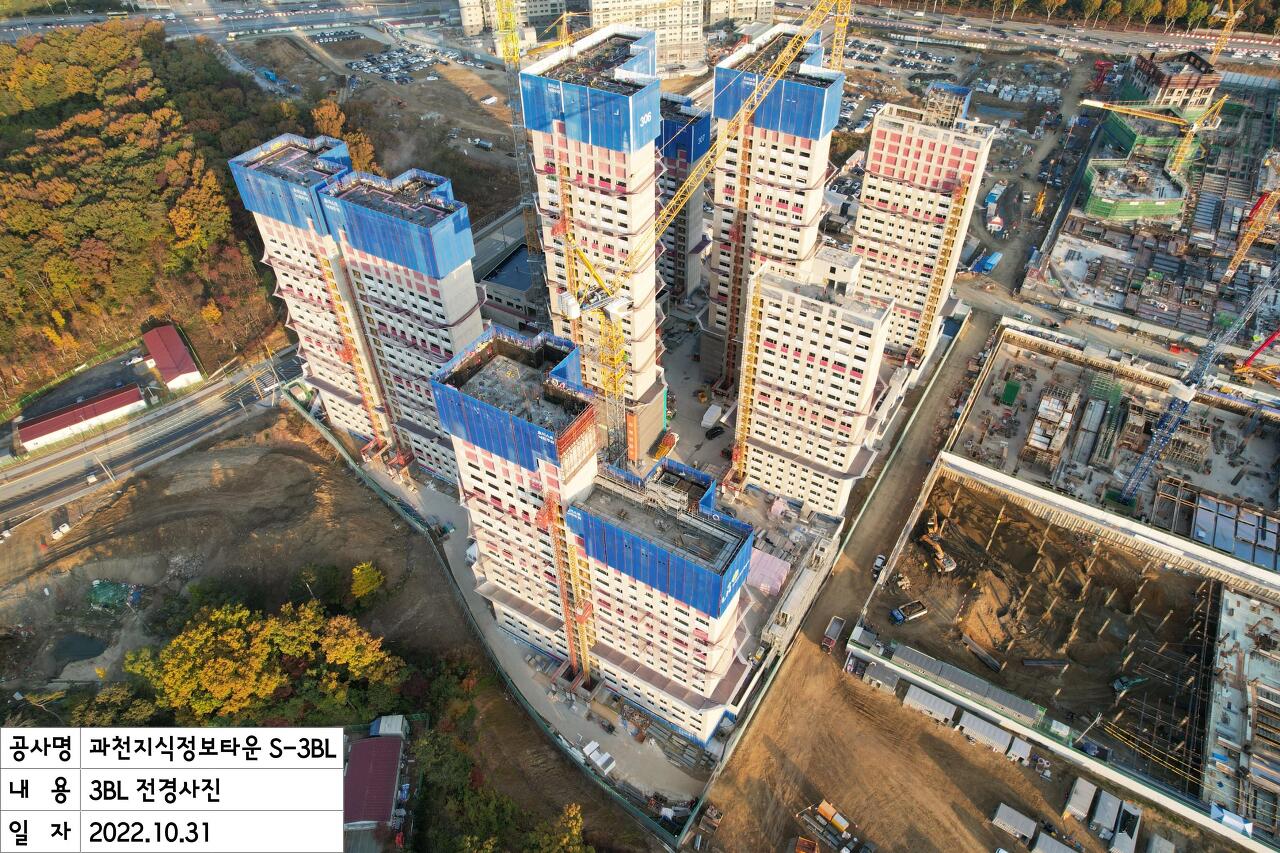

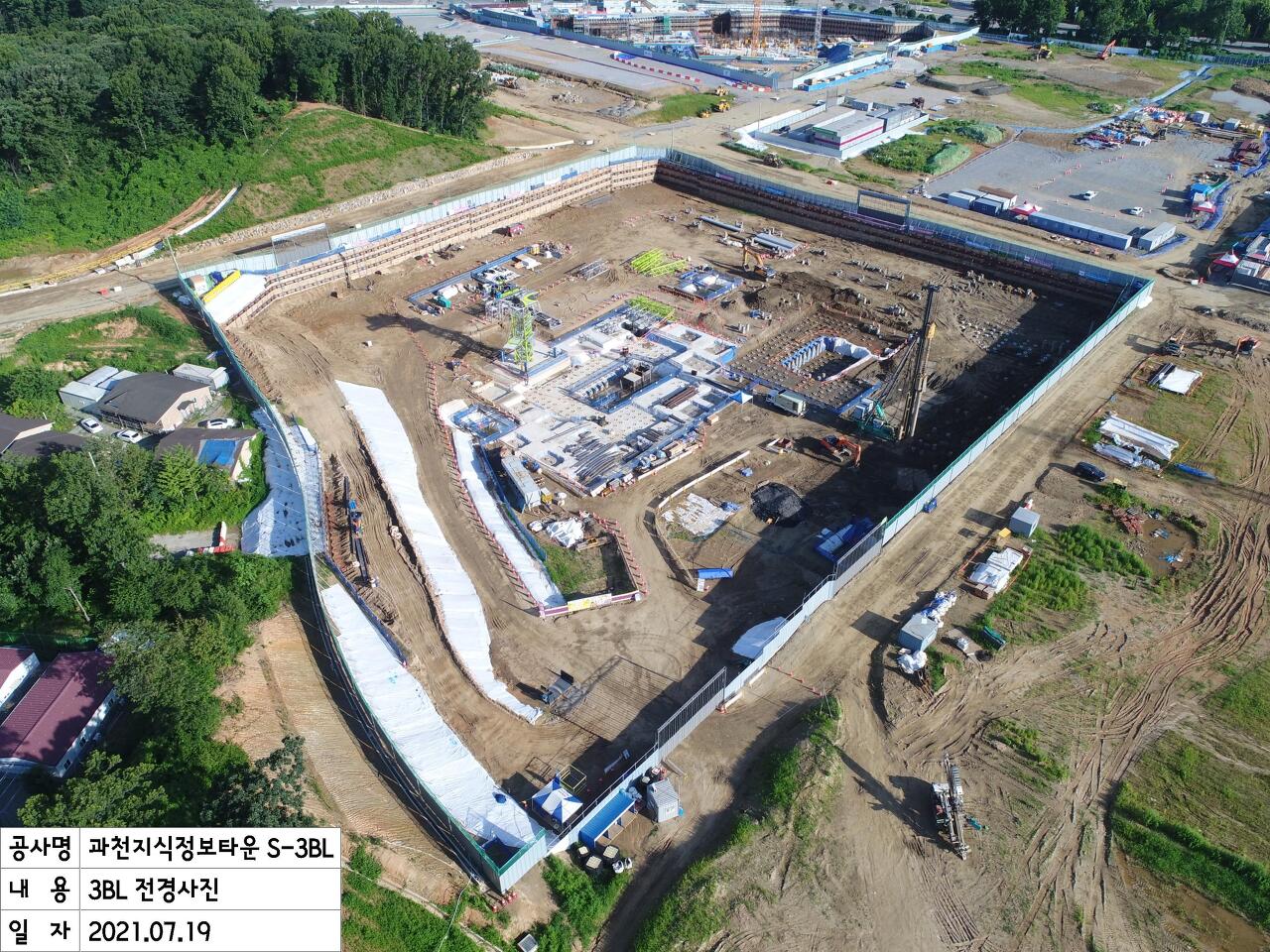

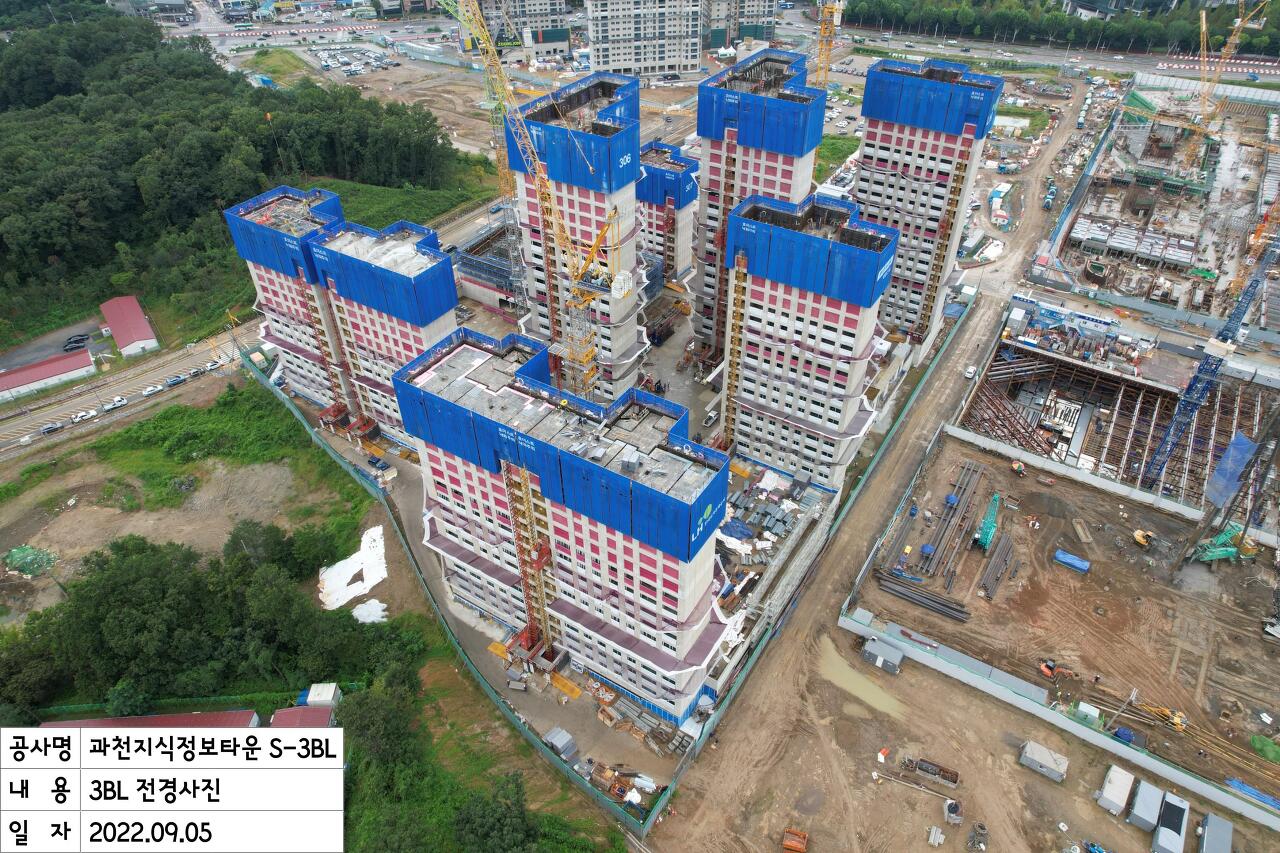

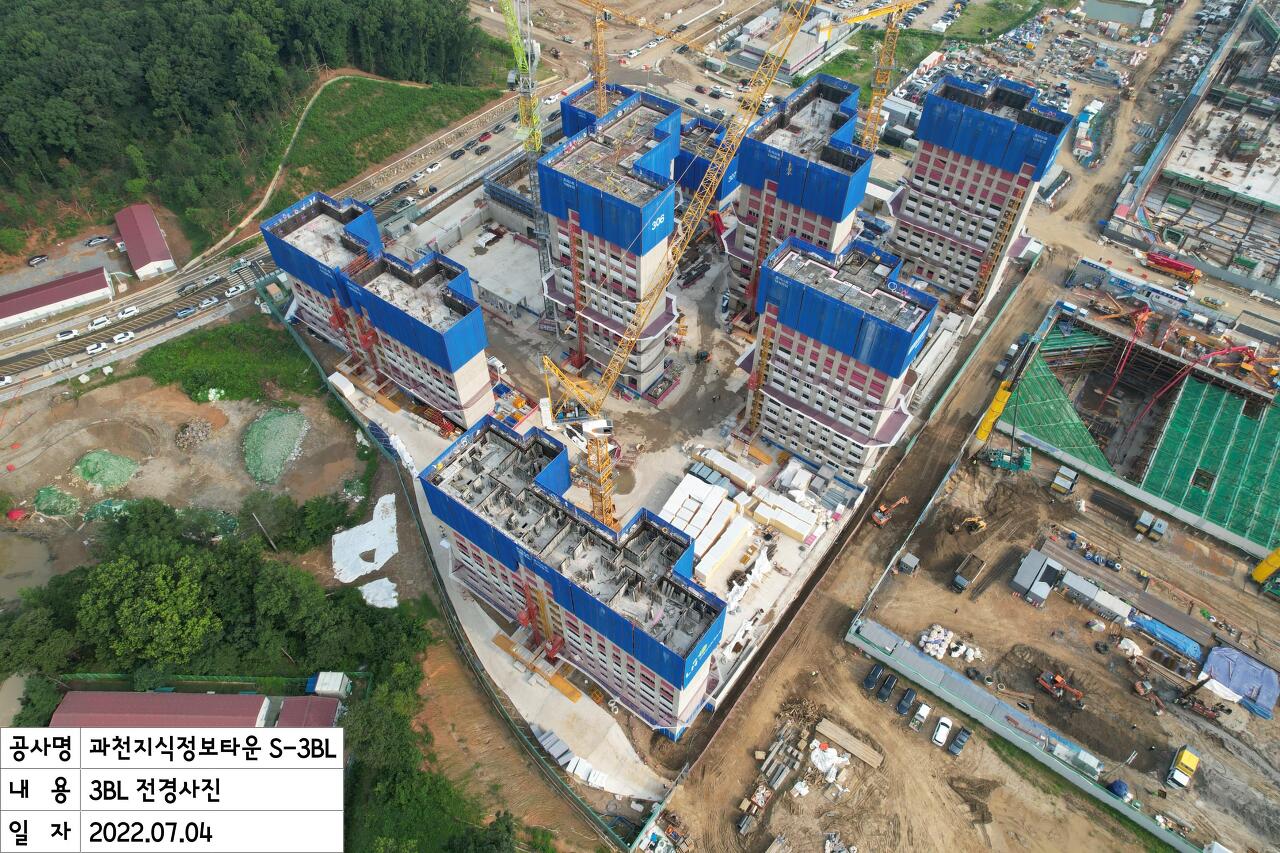

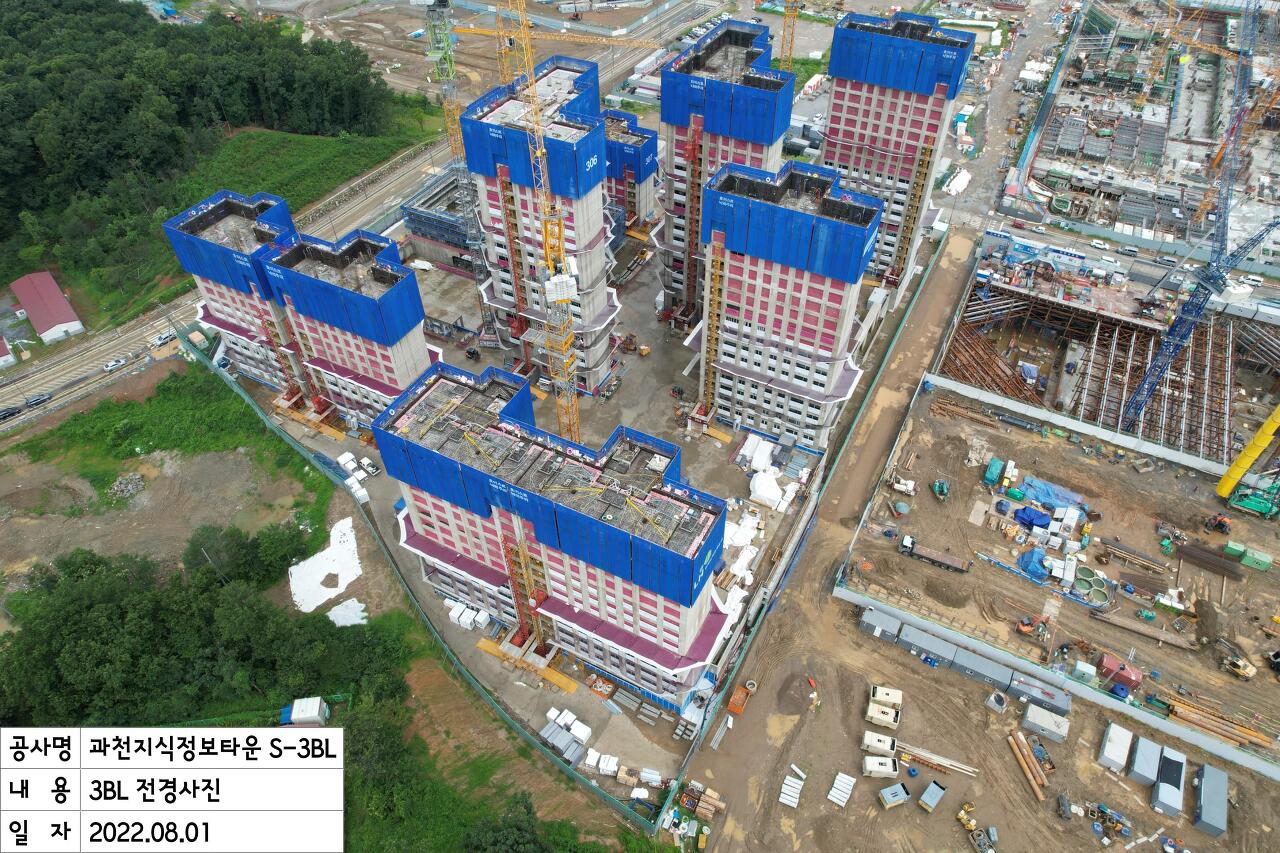

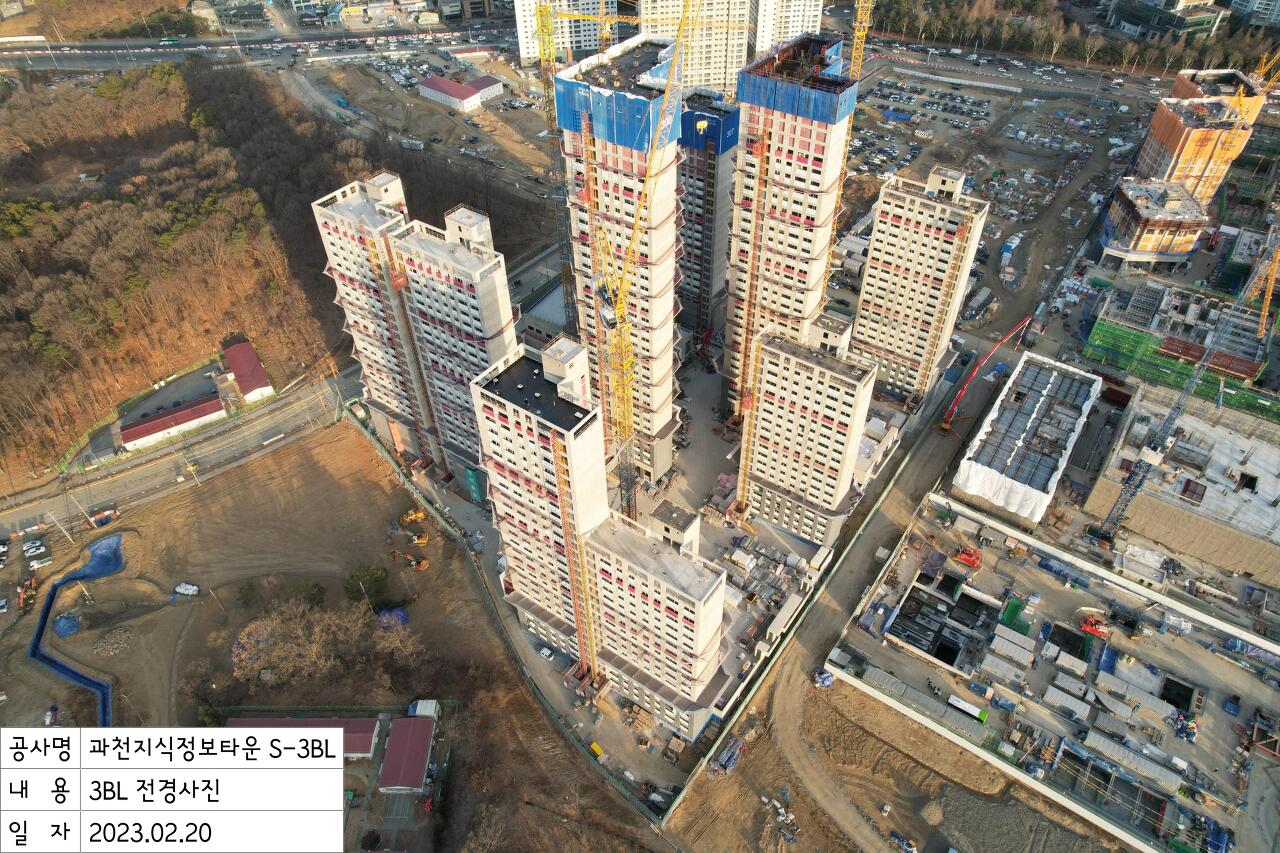

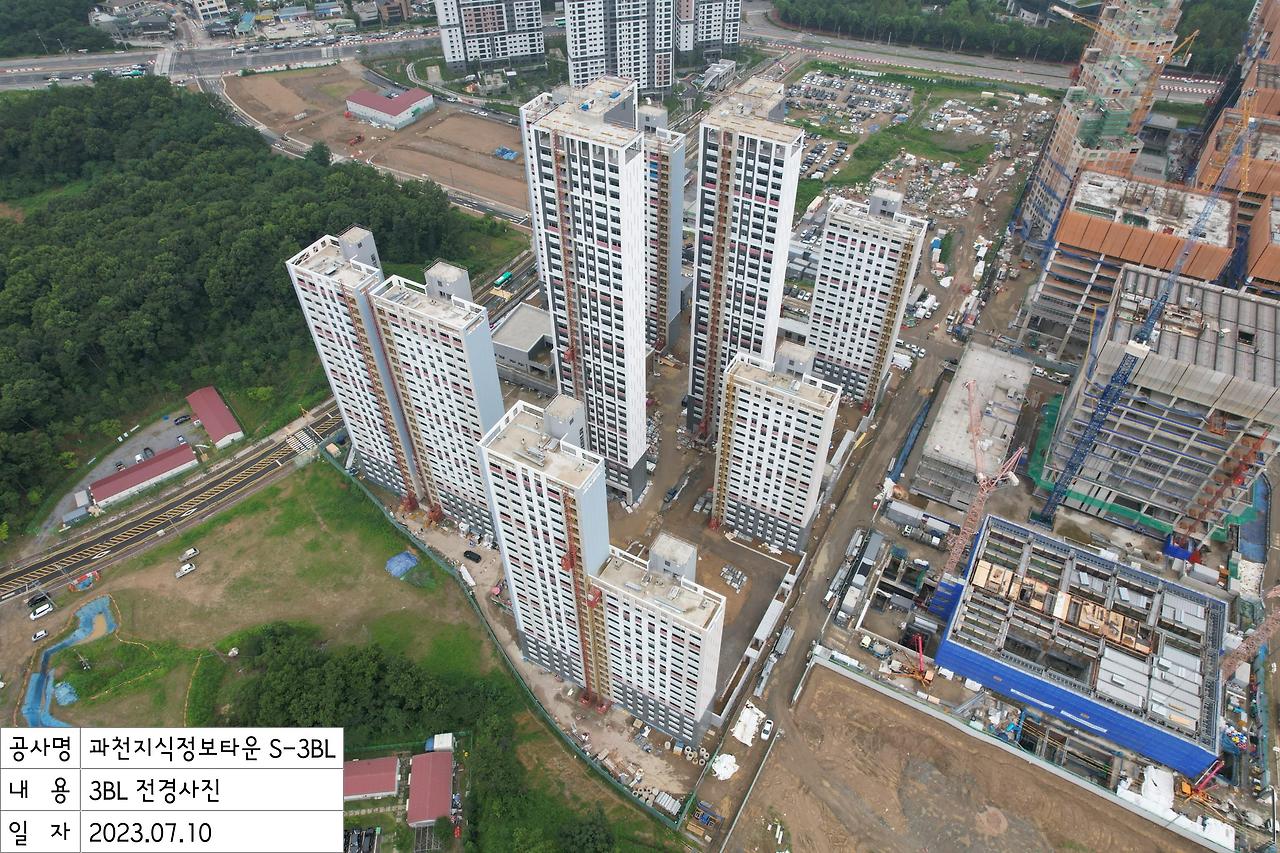

공정추이

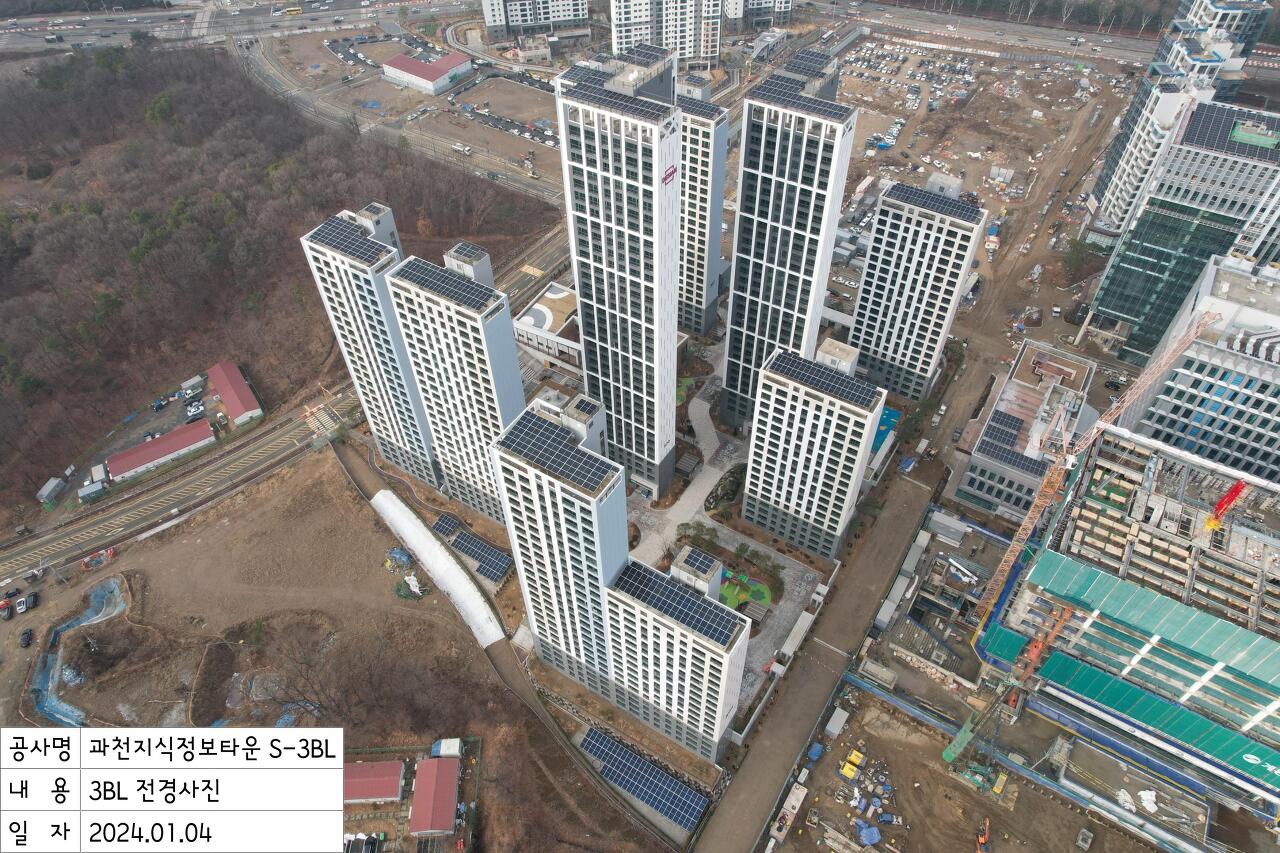

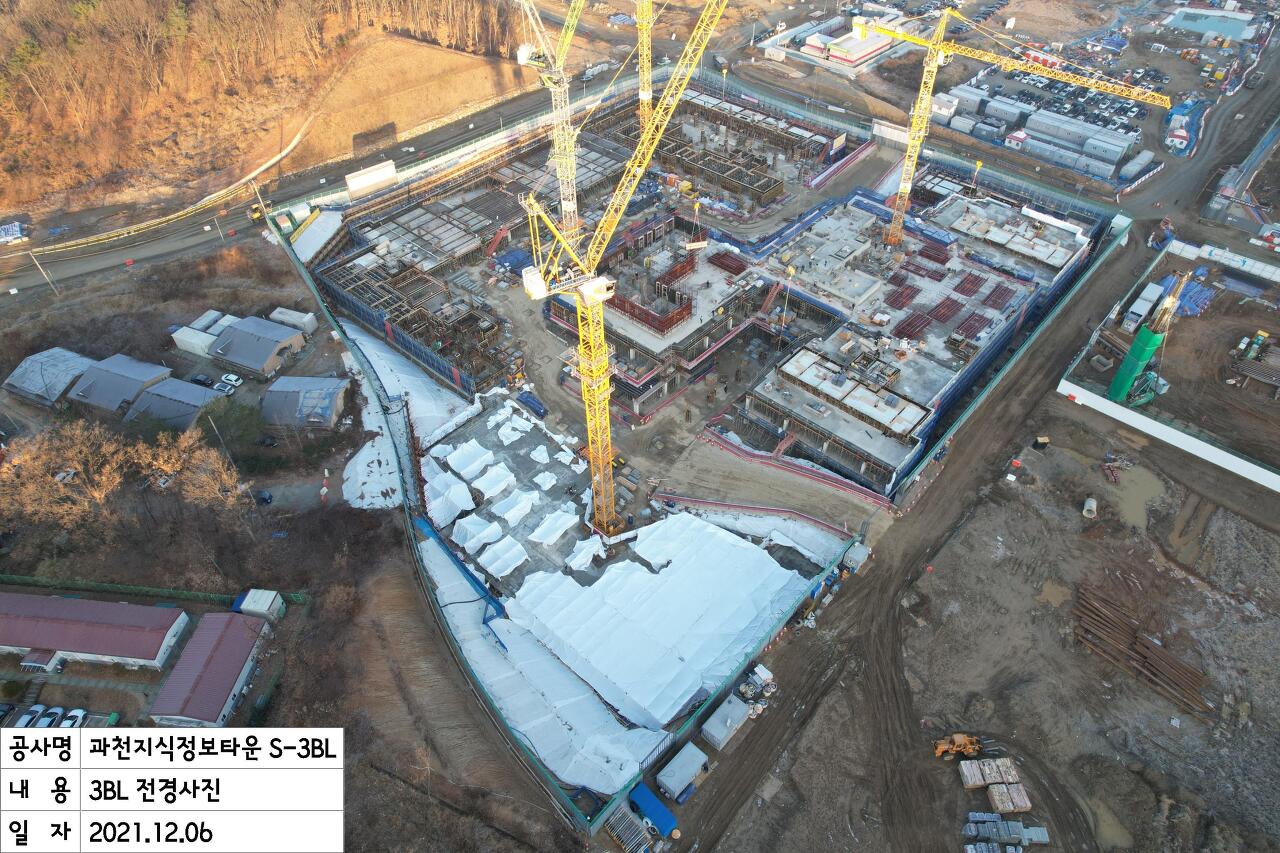

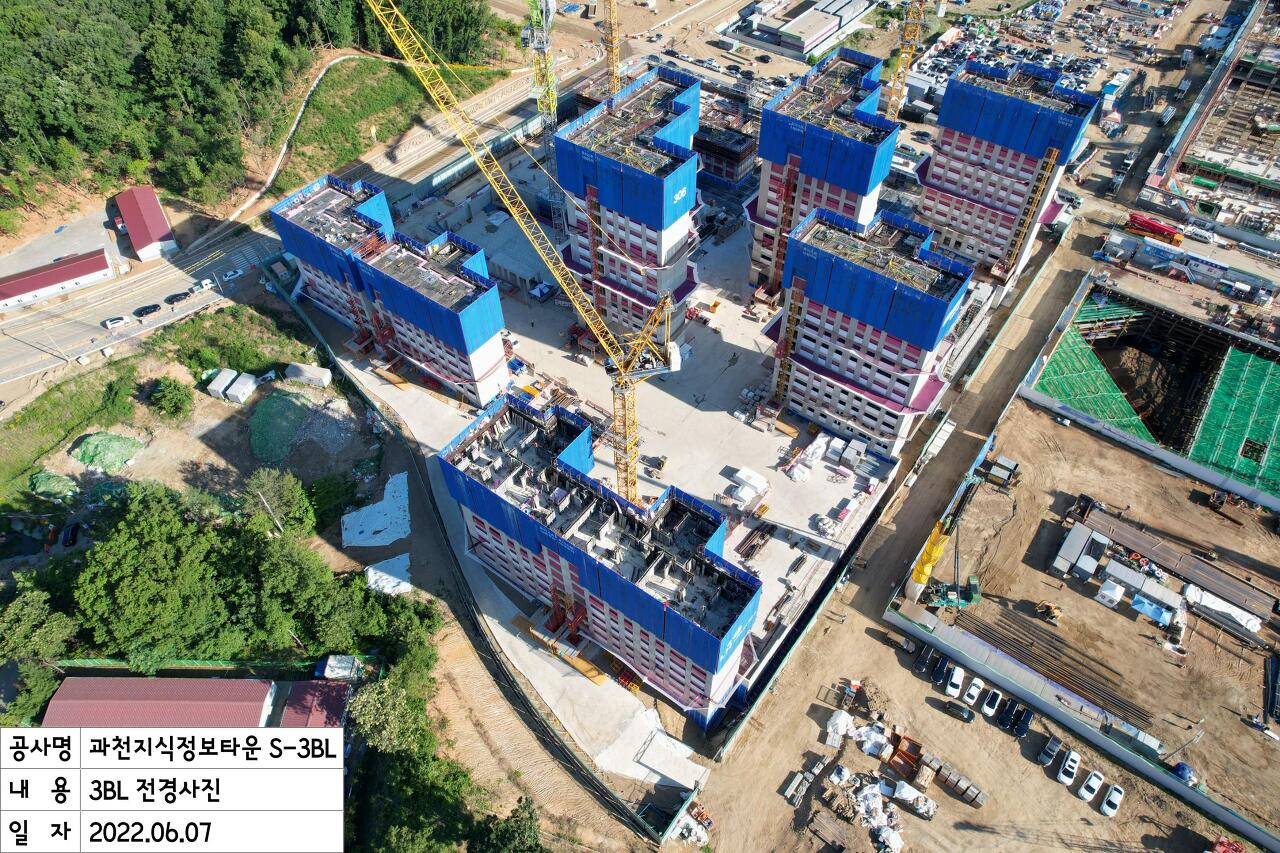

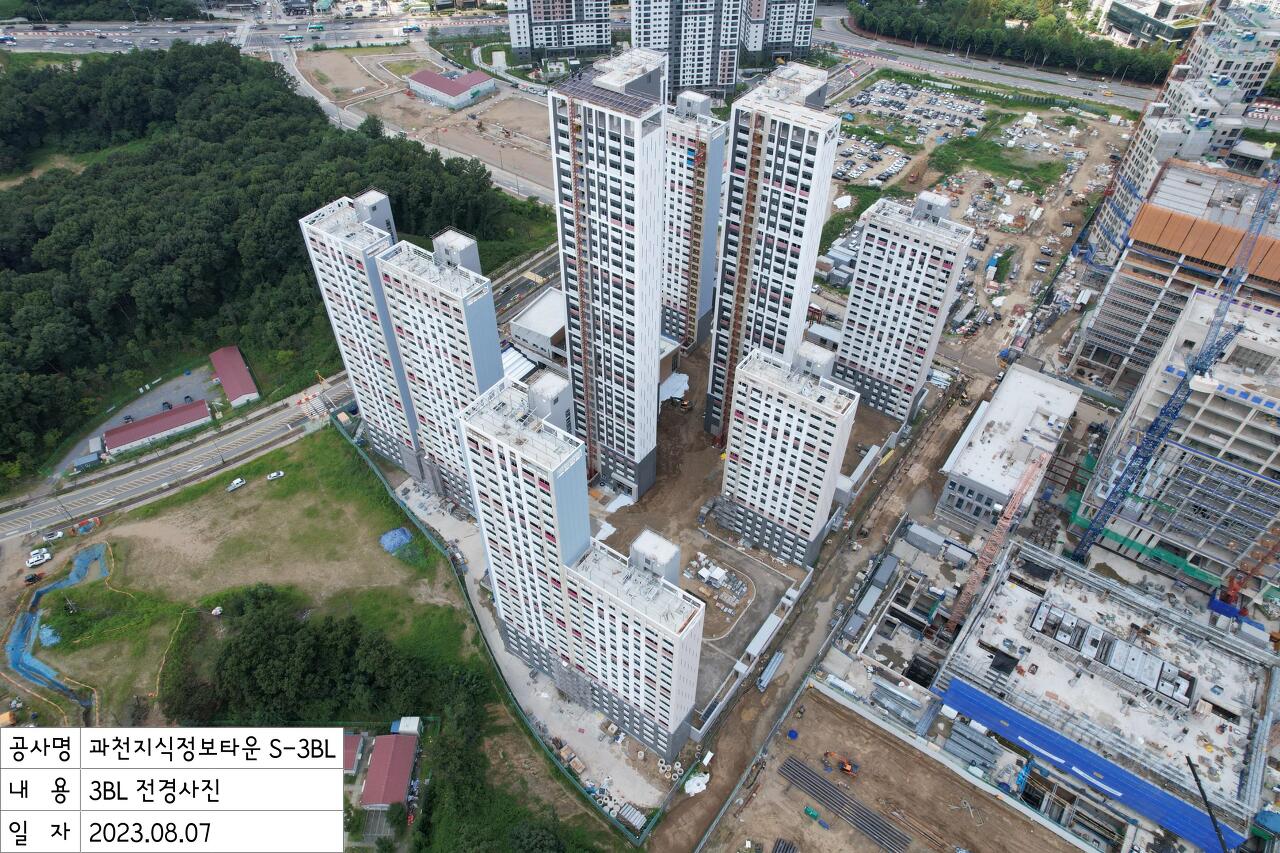

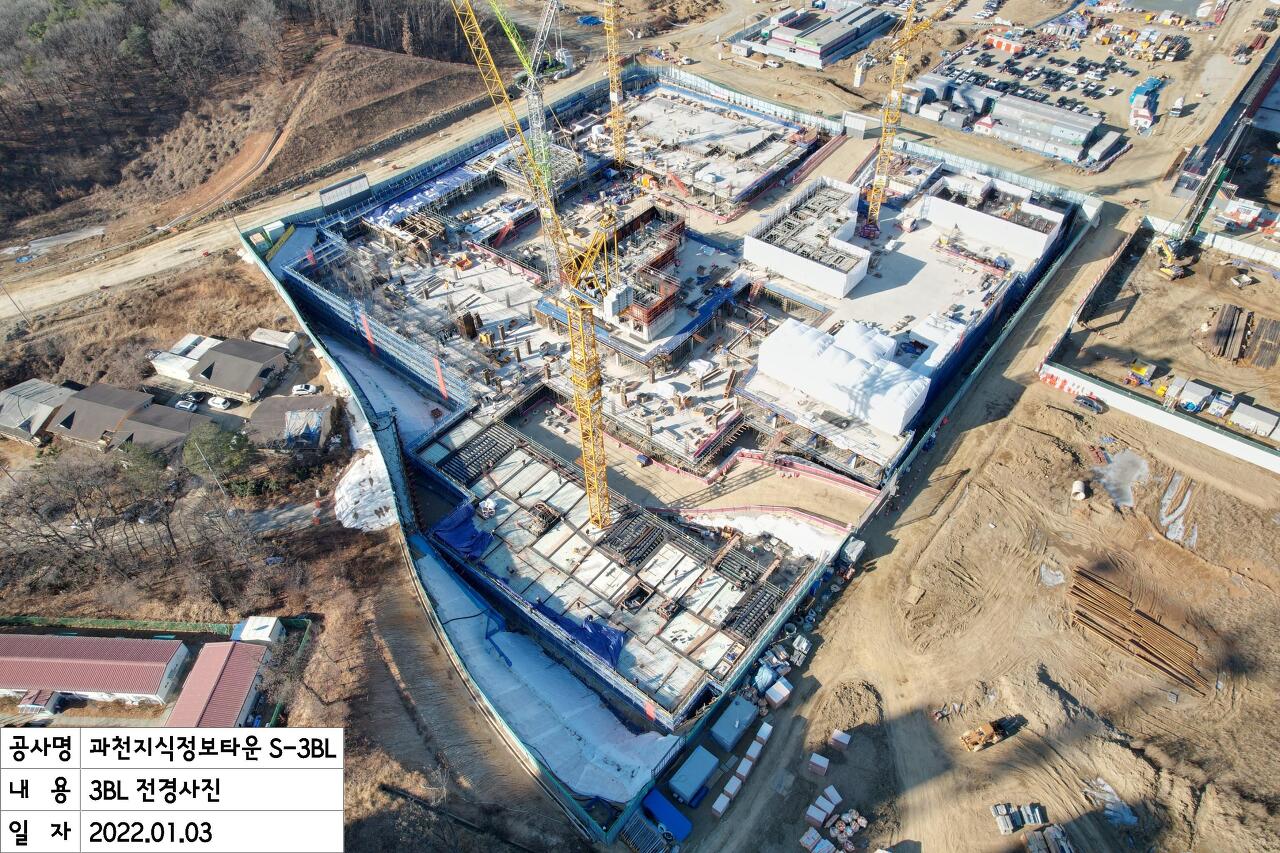

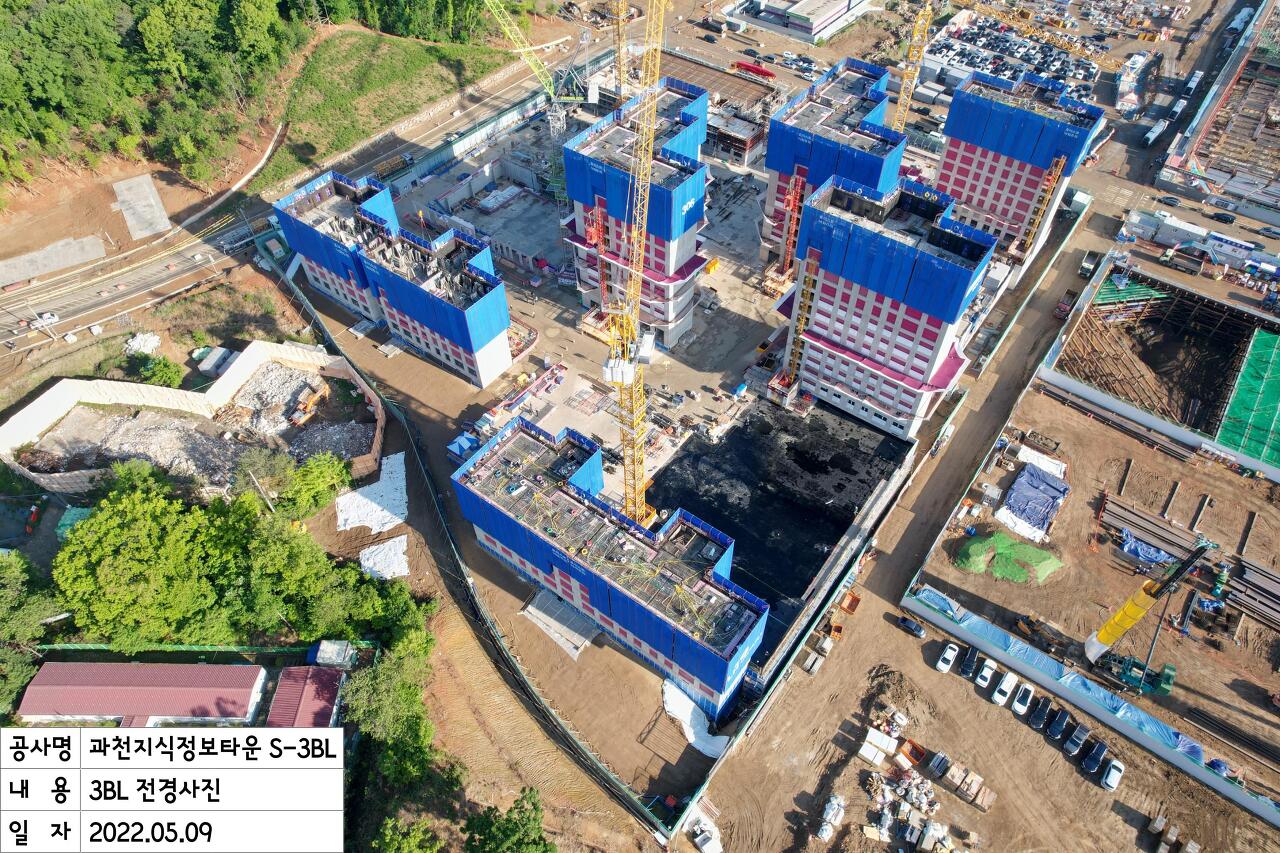

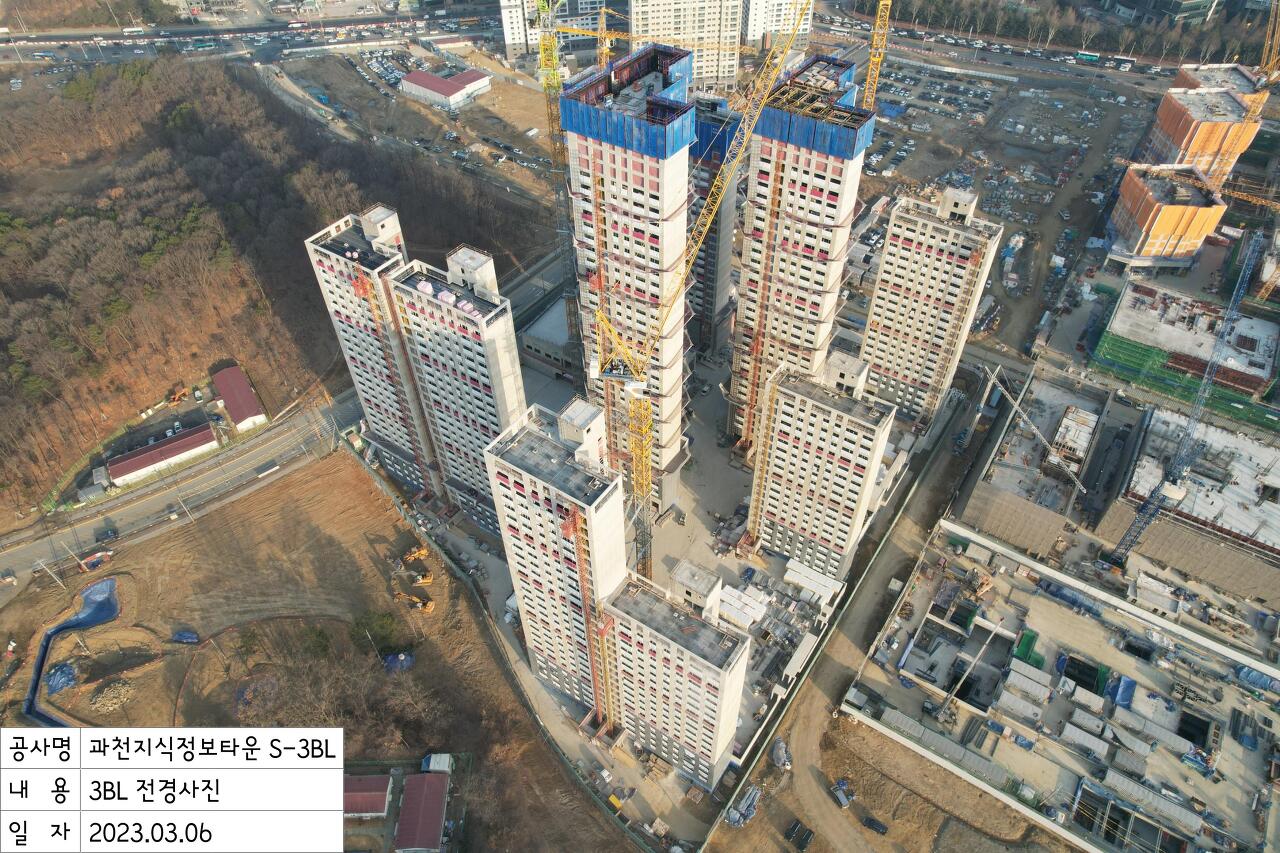

공정촬영한 드론사진을 본다면 현재 공사는 거의 마감되었다고 보입니다.

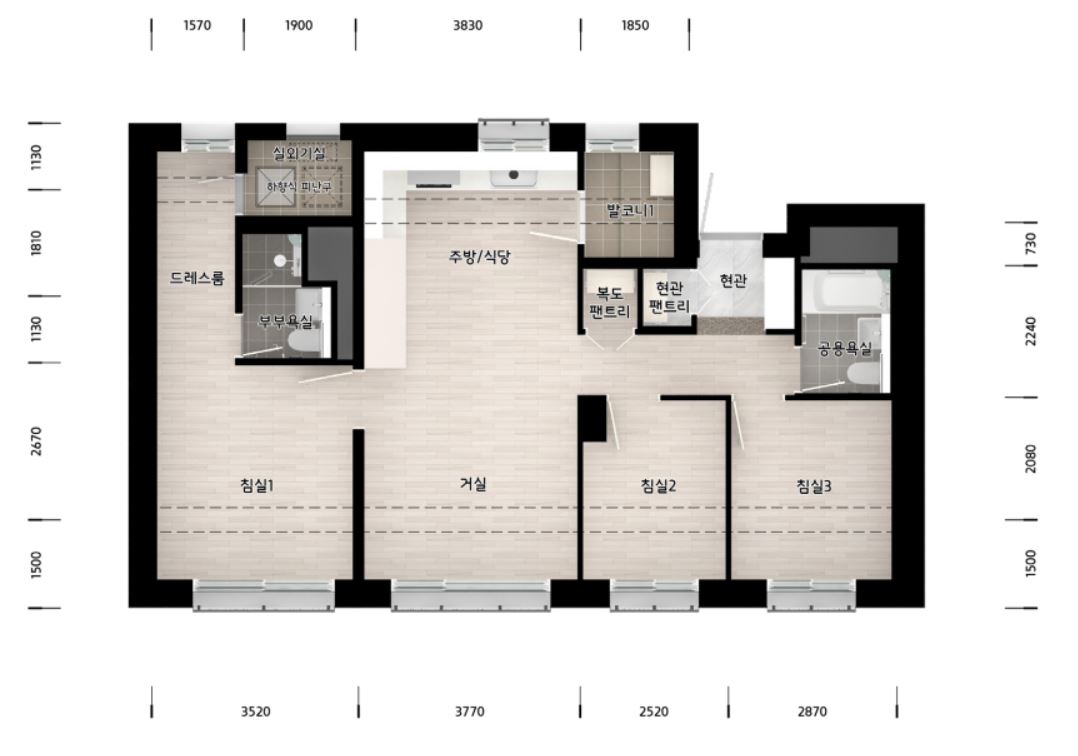

주택형정보

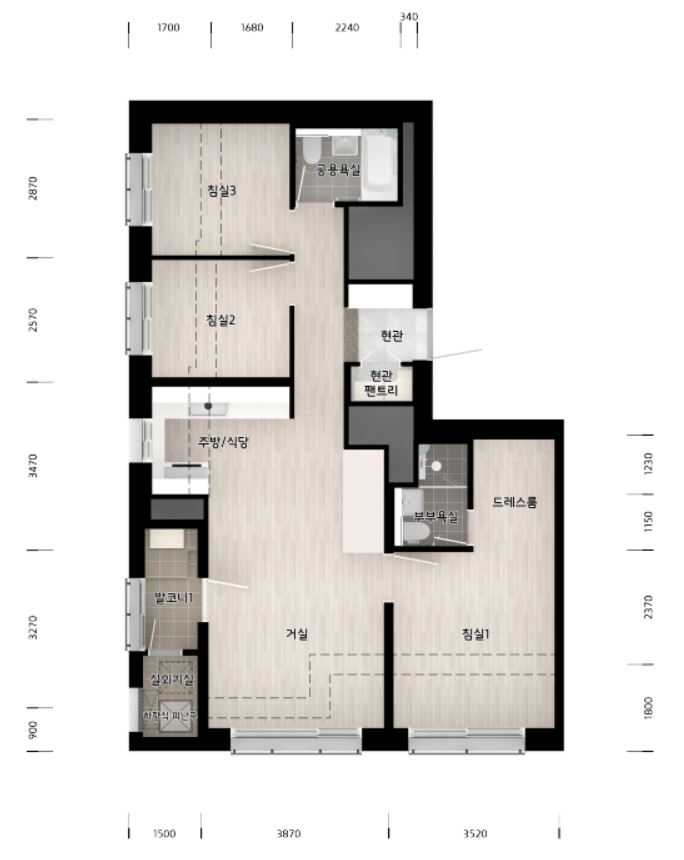

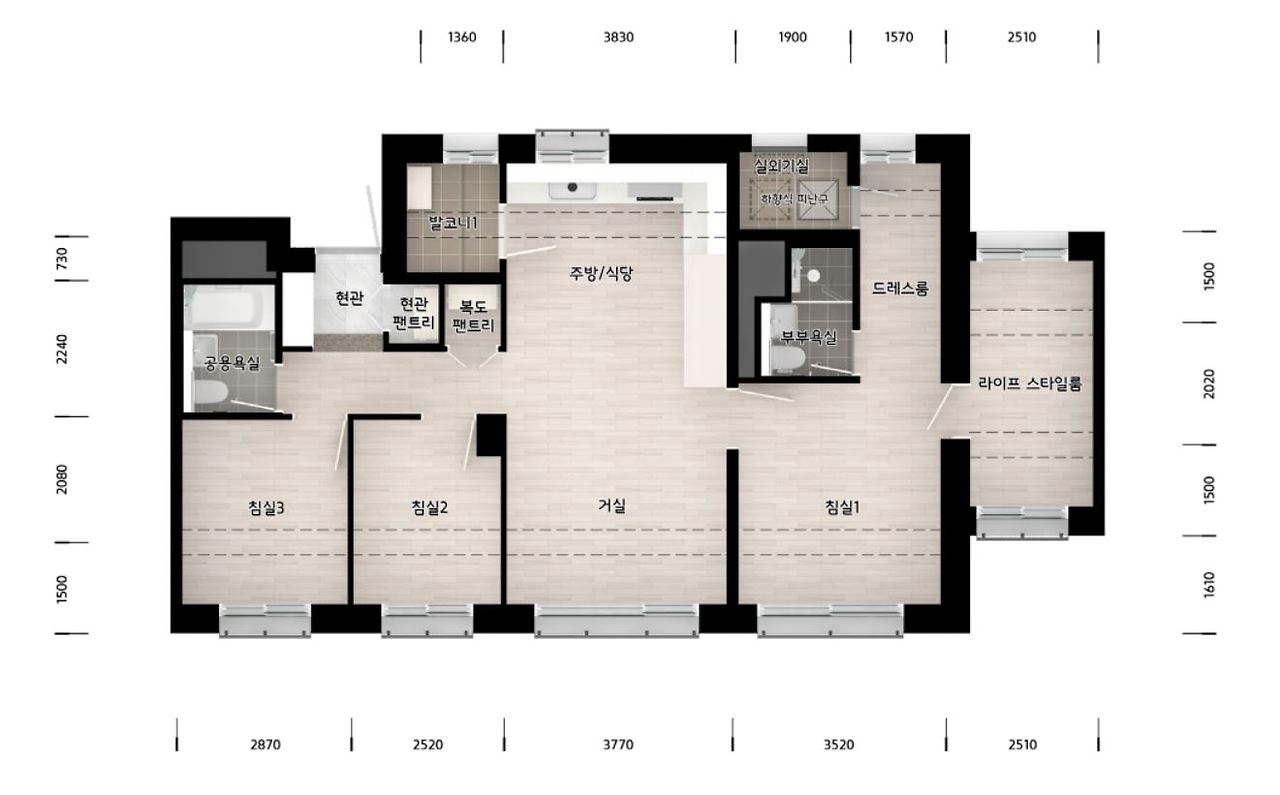

주택의 세대별 구성과 배치 정보는 다음과 같습니다.
55.87㎡/256세대

55.9㎡/113세대

59.88㎡/20세대

55.85㎡/117세대

55.85㎡/16세대

55.75㎡/25세대

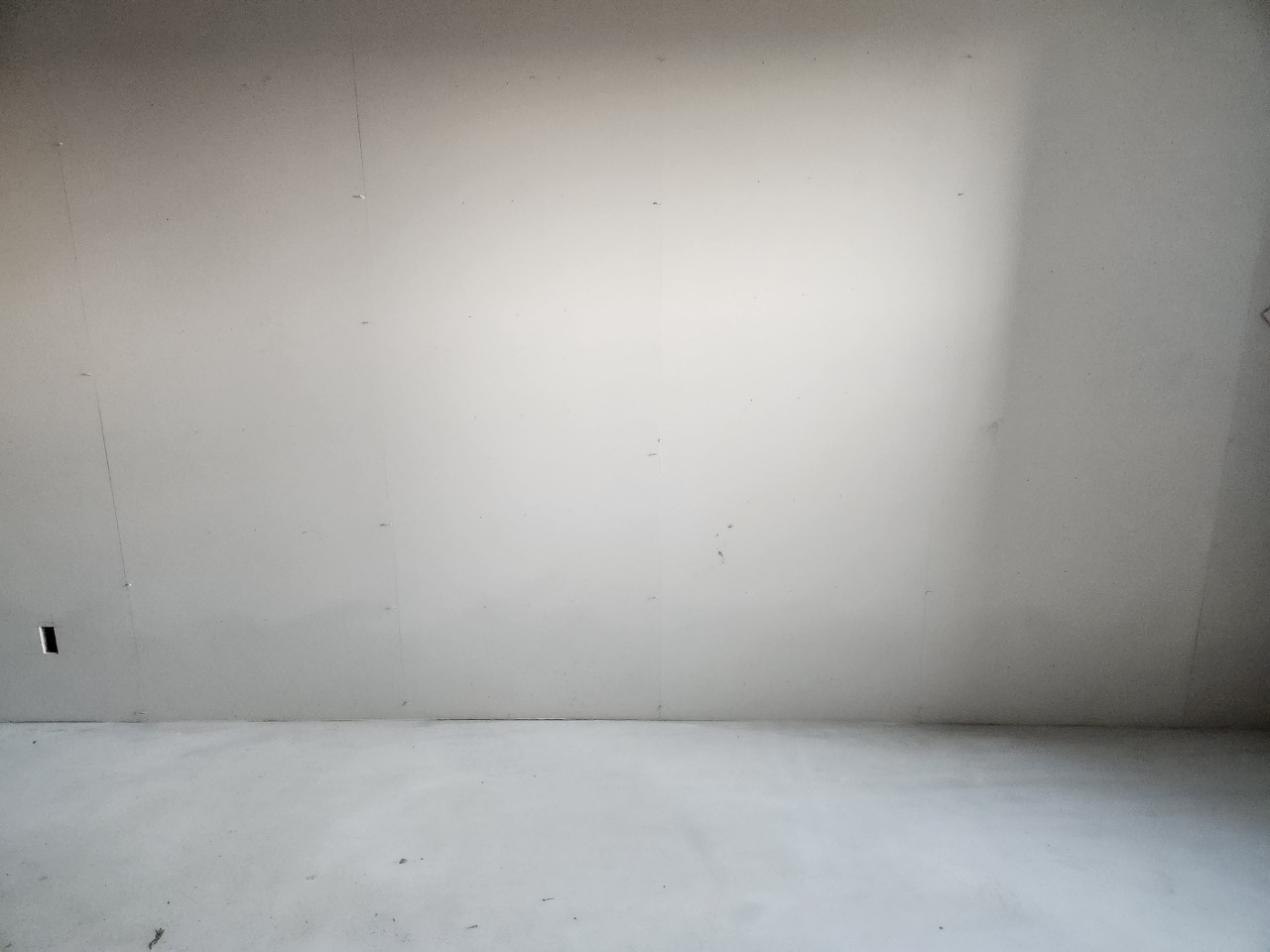

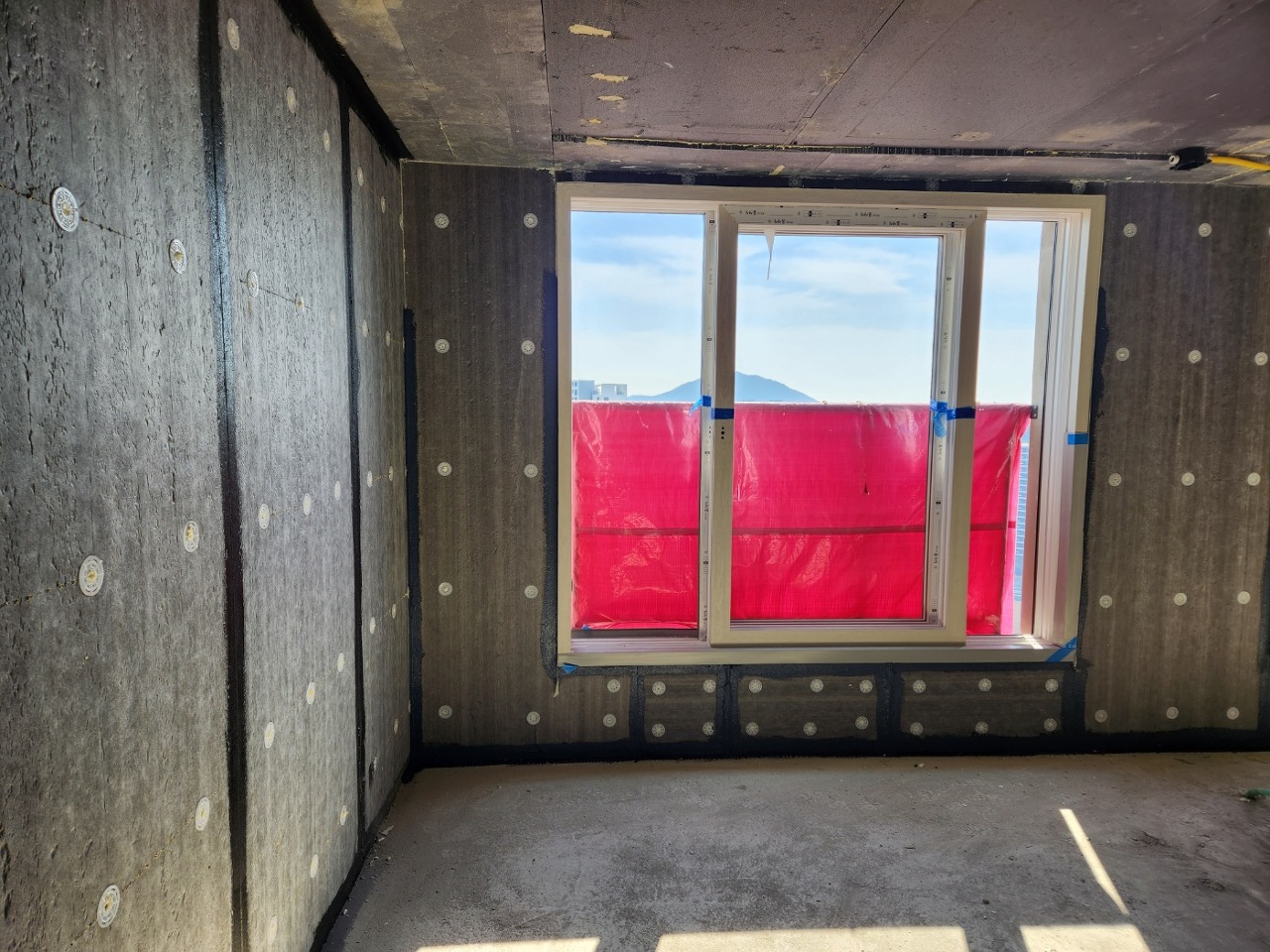

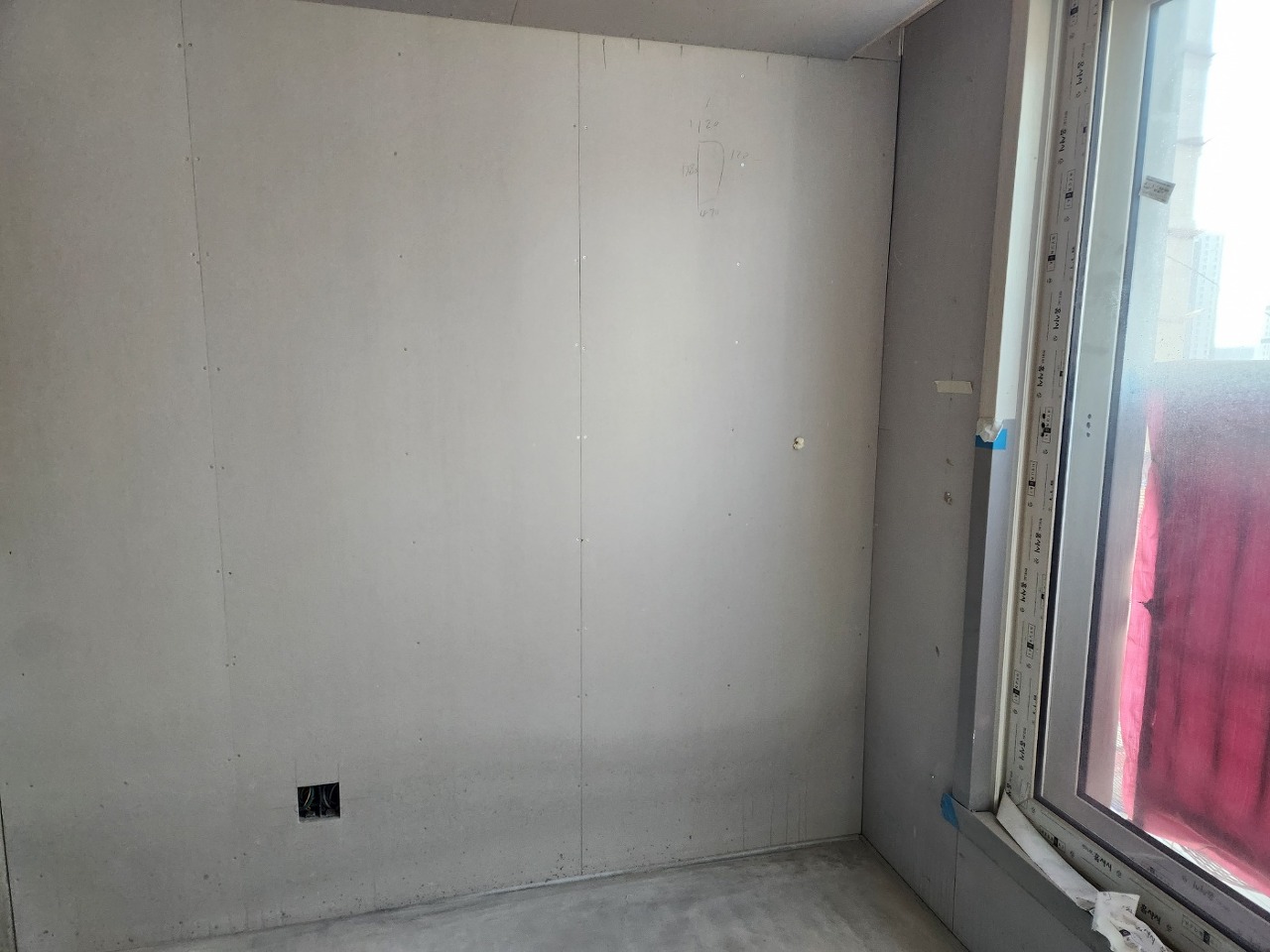

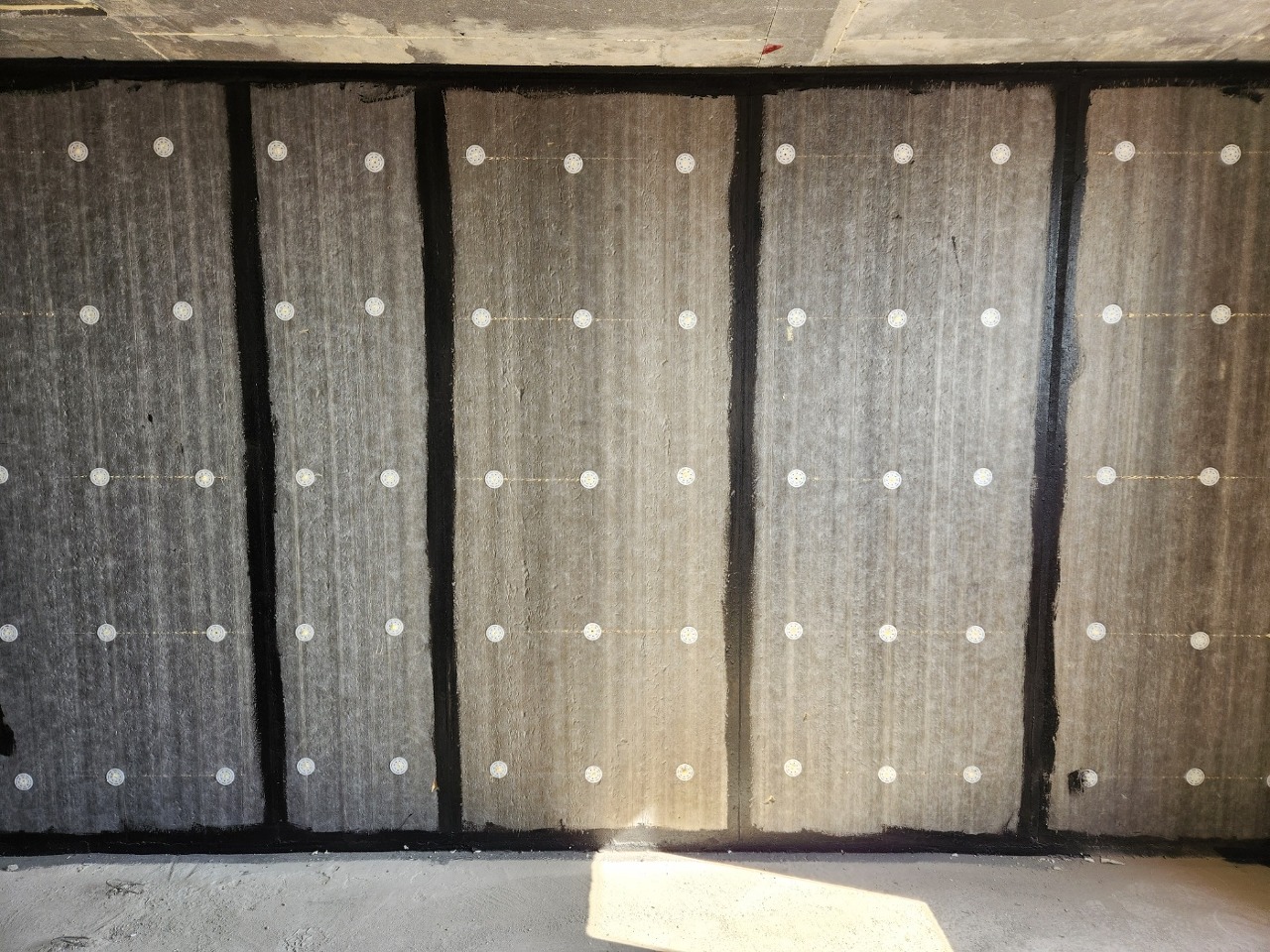

내장 및 단열공사정보

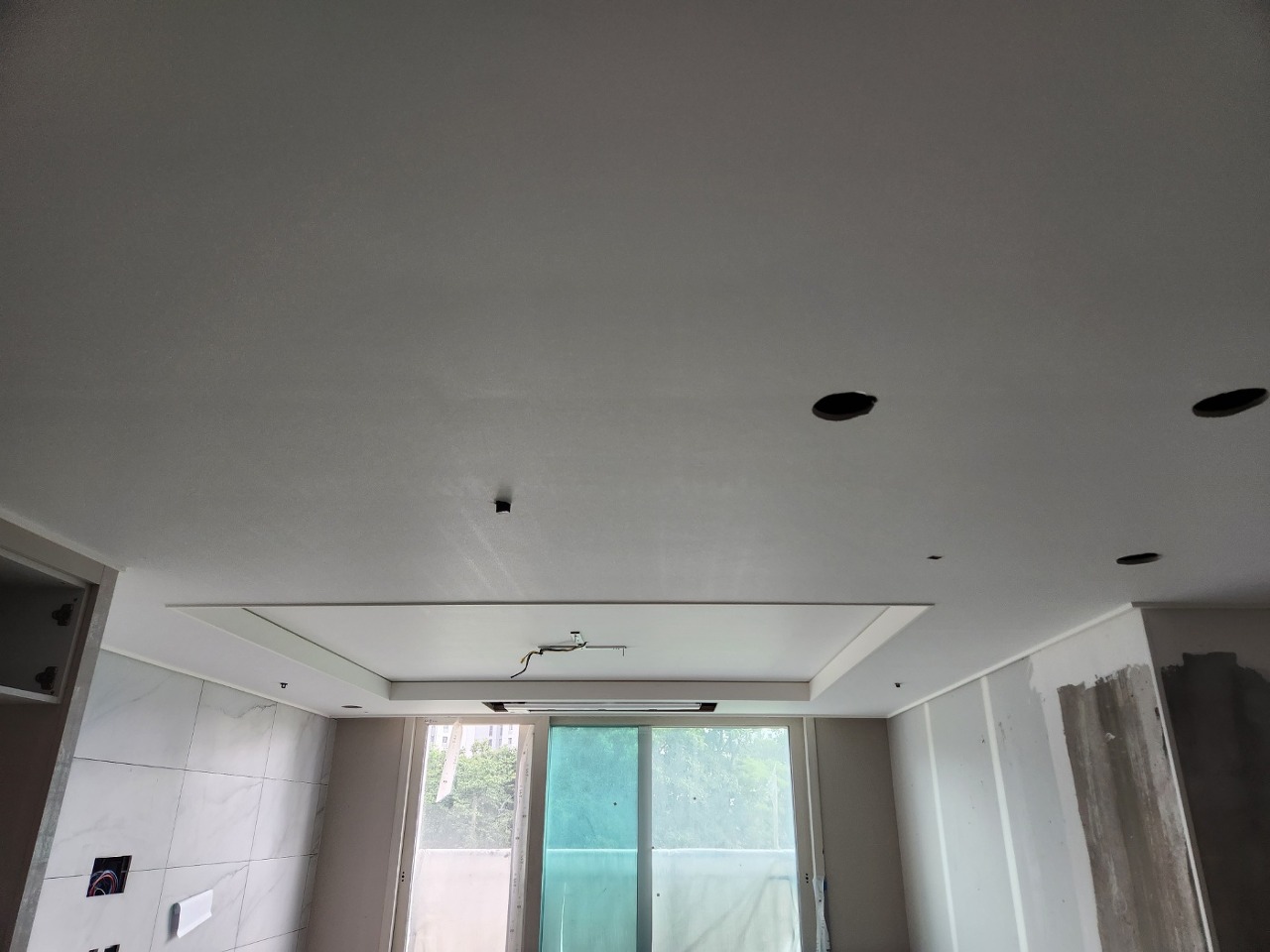

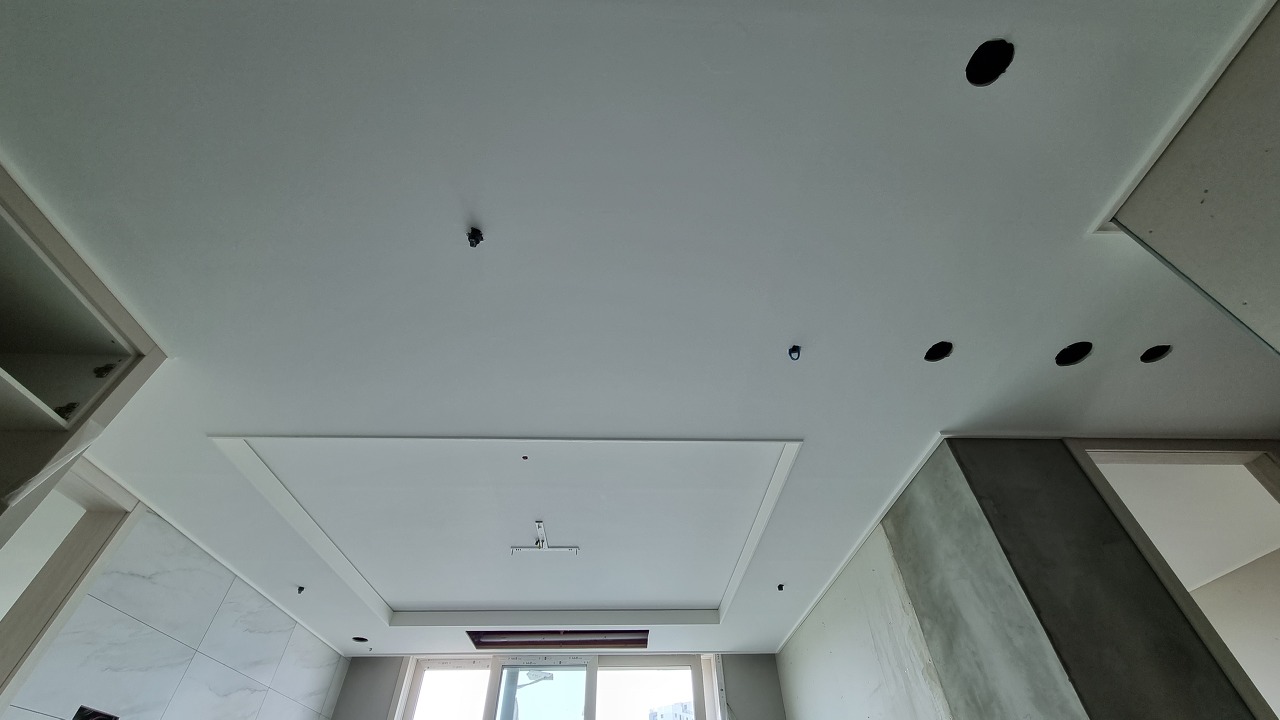

내장 및 단열공사 추이입니다.

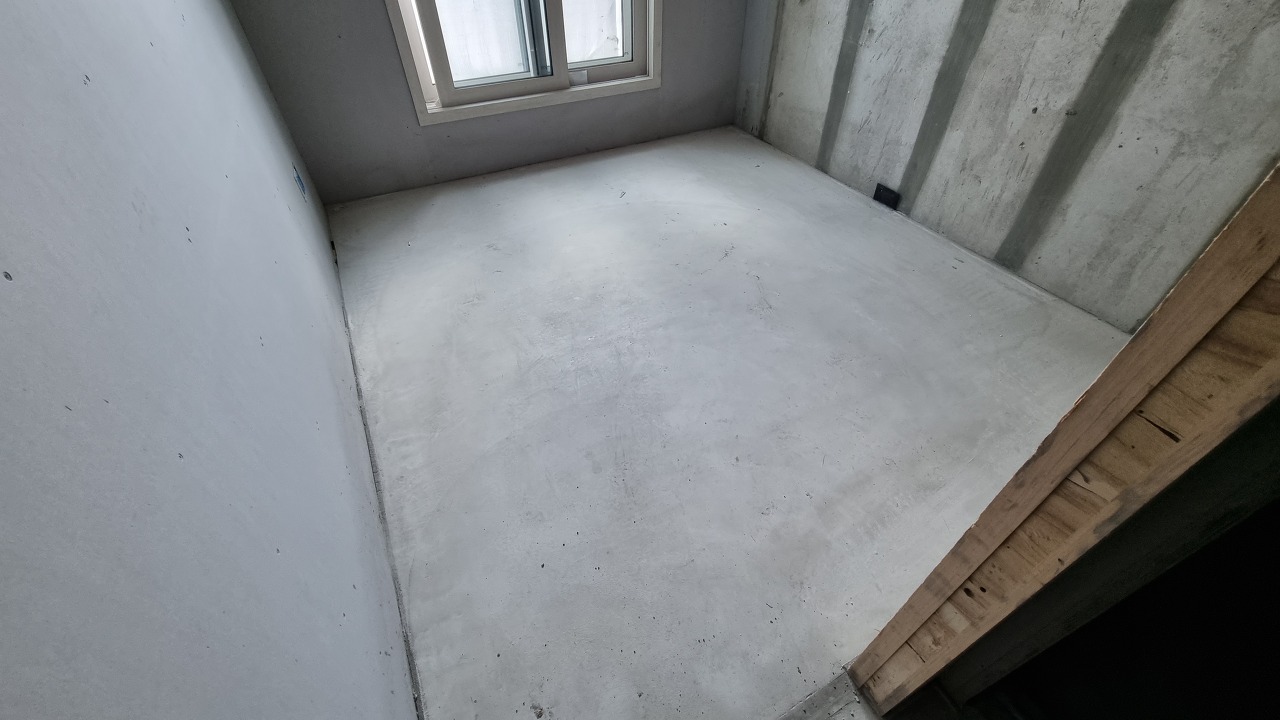

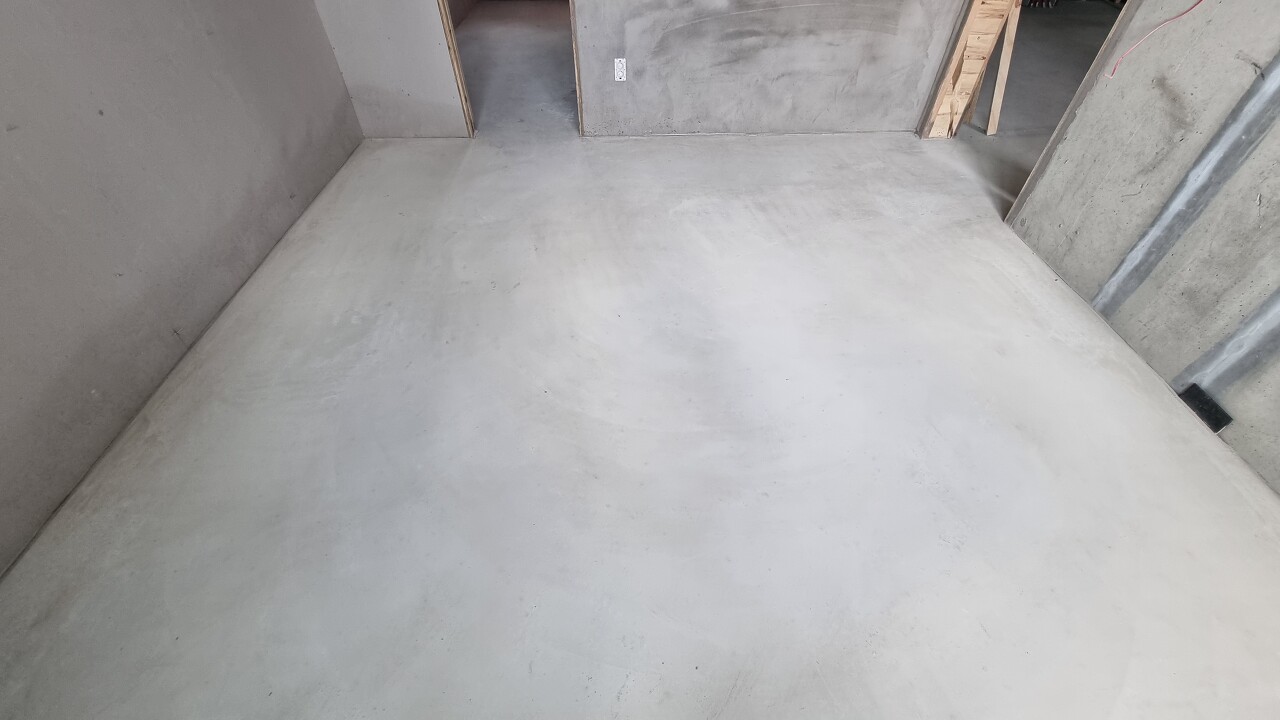

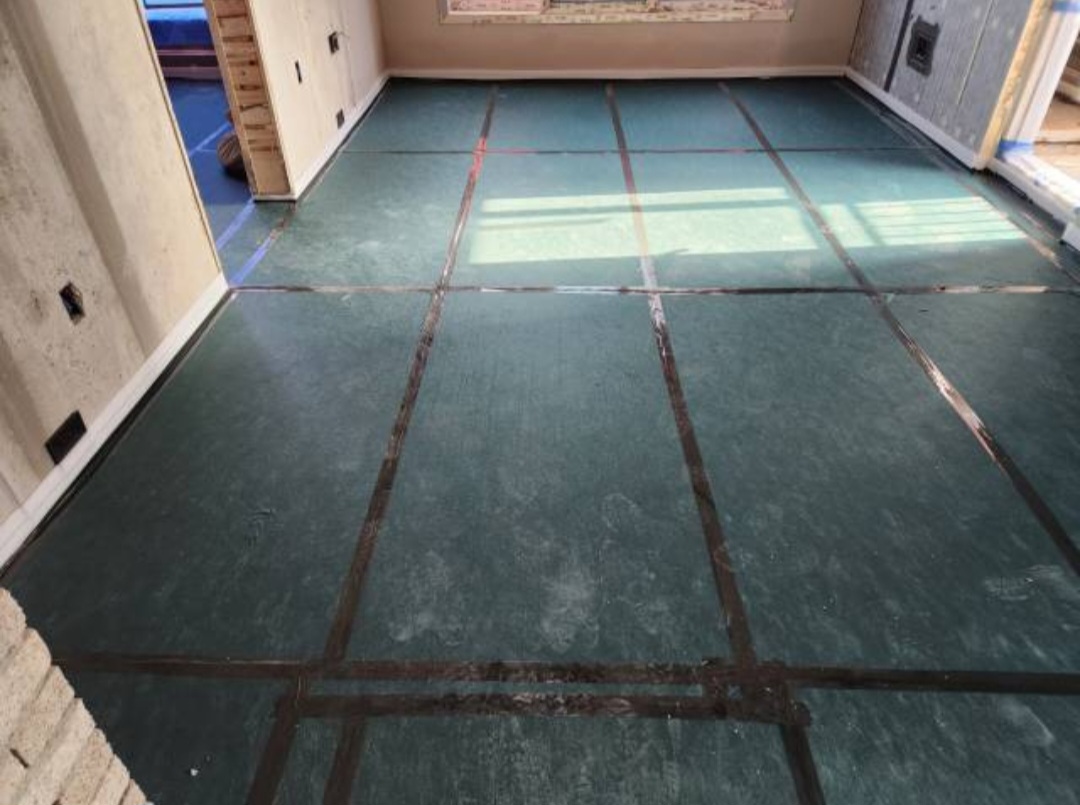

미장공사정보
미장공사 추이입니다.

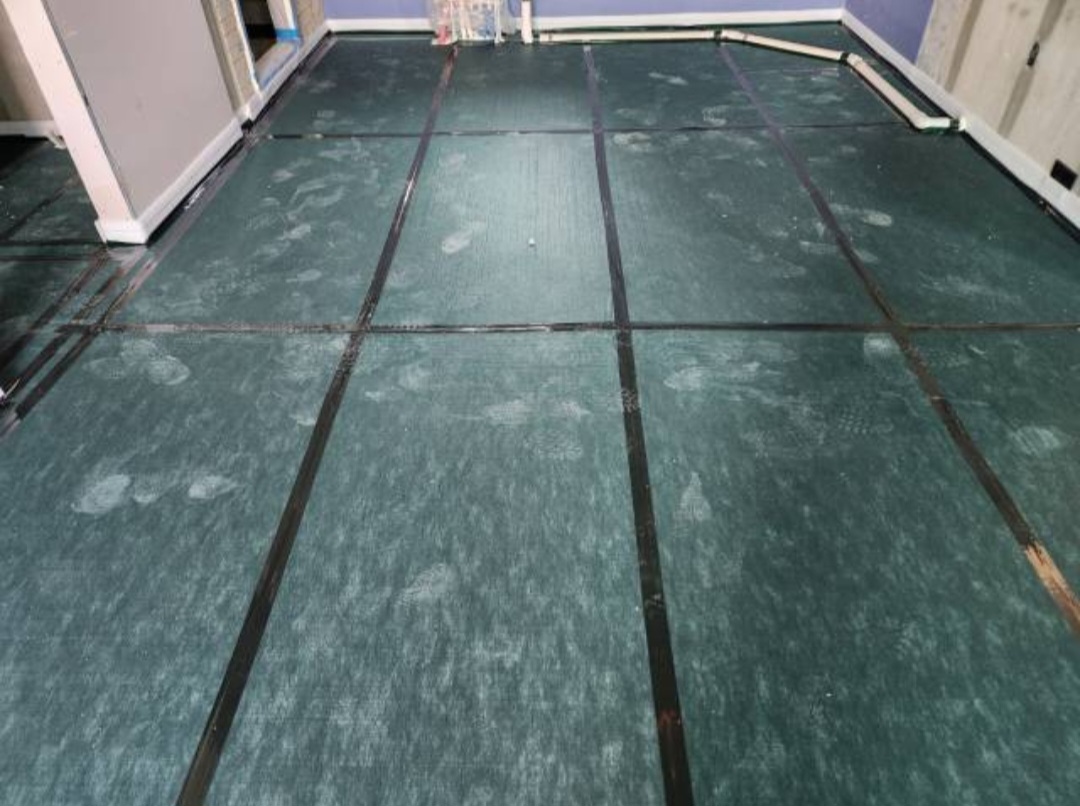

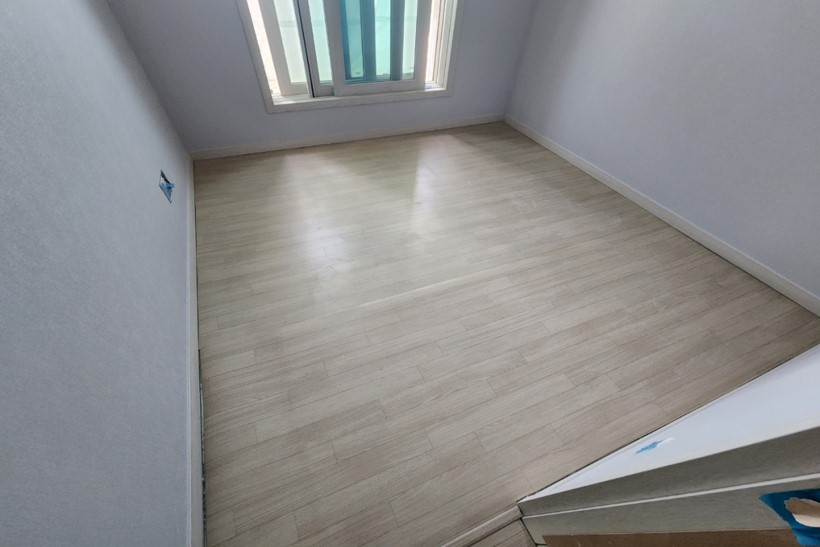

수장 공사 정보
수장공사 추이입니다.

가구 공사 정보
가구공사 추이입니다.

출처 : LH 청약 + 부동산맵 공사진행현황
